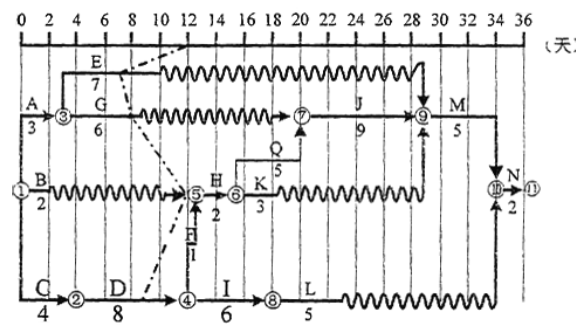

1. 关键线路 C-D-F-H-Q-J-M-N(或①→②→④→⑤→⑥→⑦→⑨→⑩→11)
工作 L 实线长度表示 L 工作的持续时间(或实际工作天数、或完成工作时间)为 5 天;
波浪线长度表示其自由时差(或总时差)为 11 天。
2. D 工作已完成 5 天工作量,延误 3 天,推迟(或影响)工期 3 天。
E 工作已完成 4 天工作量,延误 3 天,不影响工期。
G 工作已完成 5 天工作量,延误 1 天,不影响工期。

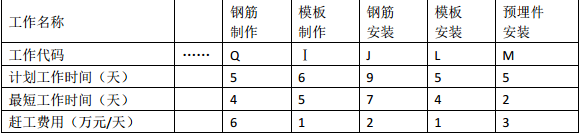

3. 根据增加费用最小的原则,首先选择 J 工作(或钢筋安装),压缩 2 天(或工作时间从 9 天调整为 7 天);其次选择 M 工作(或预埋件安装),压缩 1 天(或工作时间从 5 天调整为 4 天),增加费用为 7 万元。

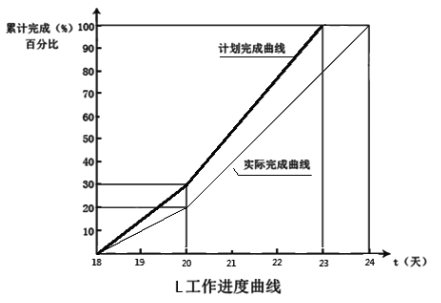

4. L 工作第 20 天末实际拖欠累计工程量 10%。
L 工作实际持续时间 6 天,不影响计划工期,因为 L 工作拖延 1 天,未超过 L 工作的总时差 11 天。
5. 沿坑塘边坡顺坡分层填筑施工至地面高程不妥。
理由:根据《堤防工程施工规范》,填筑作业应符合下列要求:地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;堤防横断面上的地面坡度陡于 1:5 时,应将地面坡度削至缓于 1:5。
