【第1问】
事件1中钢筋、护坡单元工程以及混凝土试件抽样检验不合格的情况及其处理措施如下。
(1)钢筋一次抽样检验不合格时,应及时对同一取样批次另取两倍数量进行检验,如仍不合格,则该批次钢筋应当定为不合格,不得使用。
(2)单元工程质量不合格时,应按合同要求进行处理或返工重做,并经重新检验且合格后方可进行后续工程施工。
(3)混凝土试件抽样检验不合格时,应委托具有相应资质等级的质量检测机构对溢洪道底板混凝土进行检验,如仍不合格,由项目法人组织有关单位进行研究,并提出处理意见。
【第2问】
事件2溢洪道单位工程施工质量评定结果:所含分部工程质量全部合格。
验收鉴定书中验收结论包括:
(1)质量事故已按要求进行处理。
(2)工程外观质量得分率为75%。
(3)单位工程施工质量检验与评定资料基本齐全。
(4)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。
【第3问】
3-1、单位工程验收工作组还应包括勘测、主要设备制造商和运行管理单位的代表。
3-2、质量和安全监督机构应派员列席验收会议。法人验收监督管理机关可视情况决定是否列席验收会议。
【第4问】

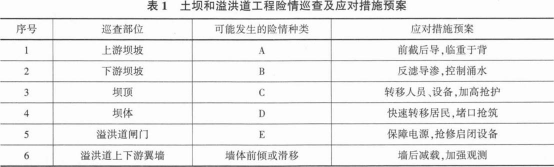

表1中A、B、C、D、E分别代表的险情种类:A——漏洞,B——管涌,C——漫溢,D——坝体决口,E——启闭失灵。
【第5问】
除合同工程完工验收情况外,保修书的内容还应包括:质量保修的范围;质量保修的内容;质量保修期;质量保修责任;质量保修费用;其他。
