案例题 A安装公司承包某高层建筑的通风空调、给排水和建筑电气工程的施工,合同约定,空调设备由业主采购,其他设备、材料由A安装公司采购,高层建筑的一次结构已完工;二次结构和装饰工程由B建筑公司承包施工,变配电室由当地供电所的电力公司承包施工。

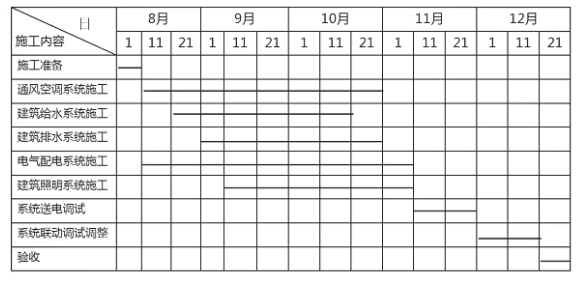

A安装公司项目部在8月1日进场后,依据B建筑公司的施工进度,空调设备的到场时间及供电所的送电时间等资料,编制了通风空调、给排水和建筑电气工程的施工进度计划(见下表),该施工进度计划在送审时,被总工程师否定,经项目部修改后通过审批。

工程施工中,曾经发生了2个施工质量问题:
问题1,因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度,为保证进度,室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,监理叫停,后经检验合格才交付下道工序
问题2,在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线漏电,同时还发现嵌入式吸顶灯(重3.5kg)用螺钉固定在石膏板吊顶上,整改后通过验收。
A安装公司项目与B建筑公司,电力公司配合协调,进行系统联动调试、调整。建筑装饰、通风空调、给排水和建筑电气工程进行验收,使工程按合同要求完工。
(1)说明施工进度计划被总工程师否定的原因?变配电室最迟应在哪天完成送电?
(2)A安装公司项目部与B建筑公司协调与配合的主要内容有哪些?
(3)问题1中,应检查风管哪些部位的严密性?
(4)问题2中,灯具的安装质量应如何整改?

正确答案
1.(1)进度计划中先建筑给水、后建筑排水的程序不正确,应是先排水后给水。排水管道系统和给水管道系统应进行调整。
(2)变配电室最迟应在11月10日完成送电。(11月11日前)
2.安装公司项目部与建筑公司协调与配合的主要内容:
①施工进度的协调与配合;
②交叉施工的协调与配合;
③吊装(运输)机具的使用与协调;
④设备基础(或预埋件、预留孔)的检查与协调。
3. 风管系统安装后,必须进行严密性检验,主要检验风管、部件制作加工后的咬口缝、铆接孔、风管的法兰翻边、风管管段之间的连接严密性,检验以主、干管为主,检验合格后方能交付下道工序。
4. 螺口灯头的相线应接在中心触点端子上,中性线应接在螺纹端子上。当吊灯灯具重量超过3kg时,应采取预埋吊钩或螺栓固定。
查看解析

相关试题

单选
GPS的特点不包括( )。
A 高精度 B 高耗能 C 自动化 D 高效率
查看
单选
下列关于地锚的说法,错误的是( )。
A 全埋式地锚可以承受较大的拉力 B 全埋式地锚适合重型吊装 C 利用已有建筑物做地锚,必须获得建设单位的书面认可 D 活动式地锚适合于改、扩建工程
查看
单选
进行建筑智能化工程施工图的深化设计前,应先确定( )。
A 设备管理员 B 劳务承包商 C 设备供应商 D 材料供应商
查看
单选
室内消火栓安装完成后,应取( )做试射试验。
A 屋顶、首层各一处 B 屋顶两处,首层一处 C 屋顶一处,首层两处 D 屋顶、首层各两处
查看
单选
广泛用于输送雨水的塑料水管是( )。
A 聚乙烯塑料管 B 涂塑钢管 C 聚丙烯管 D 硬聚氯乙烯管
查看
单选
采用一种绝热制品,保温层厚度大于或等于( )mm,应分为两层或多层逐层施工,各层的厚度宜接近。
A 80 B 90 C 100 D 60
查看
单选
异步电动机与直流电动机相比,其缺点是( )。
A 价格低廉 B 启动性和调速性能较差 C 功率因素较高 D 结构复杂
查看
单选
关于建筑管道工程系统试验的说法,正确的是( )。
A 管道的压力试验应在无损检测前进行 B 通球试验的球径不小于排水管径的2/3 C 高层建筑管道施工结束后应立即进行整体试验 D 室内埋地排水管道投用前必须做灌水试验
查看
单选
液压电梯施工程序中,“千斤顶安装”紧后的工作是( )。
A 机房内配件安装 B 液压配管 C 导轨安装 D 轿厢组装
查看
单选
管道滑动支架以支承面中心为起点向位移反方向偏移的偏移量应为位移值的( )。
A 1/5 B 1/4 C 1/3 D 1/2
查看
