分析

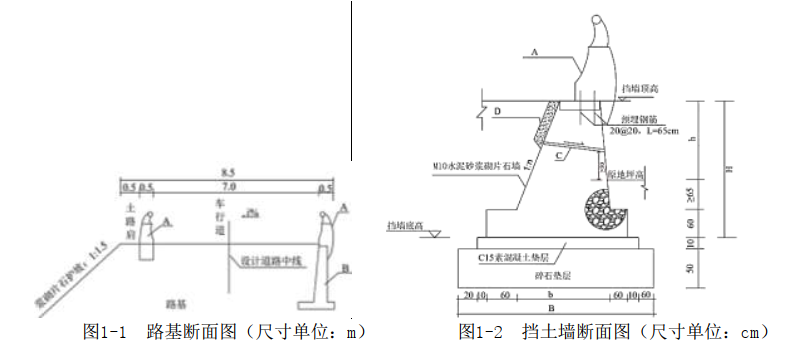

案例题 A公司承包了某市政道路工程,路基以填土为主,填土路基一侧采用浆砌片石护坡,一侧采用挡土墙挡土。(路基断面图如图1-1所示,挡土墙如图1-2所示)。道路基层采用水泥稳定粒料基层,面层为沥青混凝土面层。

合同文件约定,道路施工工期为 120 天。项目部进场后由于征地拆迁问题,致使路基实际开工日期延后 25 天。项目部为保证施工工期,项目部决定将道路中的路基、基层和面层的施工由顺序施工调整为流水施工(划分为 3 个施工段,路基、基层和面层,在三个施工段的持续时间分别为 20 天、20 天、20 天,10 天、10 天、10 天和 15 天、15 天、15 天)。
施工过程中发生如下事件:
事件一:路基施工前,项目经理做了总体安排,并对负责路基施工的现场管理人员进行了技术交底。为确保路基施工质量修筑路基施工试验段以确定路基施工的相关参数。
事件二:路基施工时,项目部排除了原地面积水,在进行清表时发现一煤矿采空区,经核对施工设计并未说明该路段有煤矿采空区。为此施工项目部提请了设计变更。
事件三:路基填筑过程中,采用分层填筑,分层压实。路基填筑至设计标高开始碾压,碾压时从路基右侧向路基左侧进行碾压。
【问题】
1.写出图示当中 A、B、C、D 的名称。
2.项目部调整施工进度的方法能否满足合同工期的要求?请说明理由。
3.事件一中的说法有不妥之处,指出并改正。
4.请说明项目部修筑路基施工试验段的目的。
5.事件三中的做法是否正确?请说明理由。

正确答案
1.A-防撞护栏,B-挡土墙,C-泄水孔,D-反滤层。
2.可以满足。利用大差法计算:
路基、基层的流水步距为 40 天;基层、面层的流水步距为 10 天。
项目部调整施工方式后的道路施工工期为 40+10+15×3=95 天。
95+25=120 天,满足合同工期的要求。
3.不妥之处:项目经理做总体安排,并对负责路基施工的现场管理人员进行技术交底。
正确做法:项目技术负责人对路基施工的作业人员进行技术交底。
4.路基施工试验段的目的:①确定路基预沉量值②合理选择压实机具③确定压实遍数④确定路基宽度范围内的虚铺厚度⑤确定压实方式。
5.不正确。根据图示,路基右侧高于路基左侧,呈 i%坡度。路基碾压应从低到高进行,所以应从左侧向右侧进行碾压。同时路基填筑应该留有压实到设计标高的虚铺厚度。
查看解析

相关试题

单选
( )是连接桥梁上部结构和下部结构的重要结构部件,是桥梁的重要传力装置。
A 支座 B 垫石 C 伸缩装置 D 盖梁
查看
单选
随桥敷设燃气管道的输送压力不应大于( )MPa。
A 0.4 B 0.6 C 0.8 D 1.0
查看
单选
关于承台施工要求的说法,正确的是( )。
A 承台施工前应检查基桩位置,确认符合设计要求 B 承台基坑无水,设计无要求,基底可铺10cm厚碎石垫层 C 承台基坑有渗水,设计无要求,基底应浇筑10cm厚混凝土垫层 D 水中高桩承台采用套箱法施工时,套箱顶面高程可等于施工期间的最高水位
查看
单选
设计无要求时可按经验公式 B=D0+2×(b1+b2+b3)确定沟槽底部开挖宽度,其中 D0表示的是( )。
A 管直径 B 管外径 C 管内径 D 管壁厚
查看
单选
当地下燃气管道穿过排水管、热力管沟、综合管廊时,燃气管道外部必须( )。
A 提高防腐等级 B 加大管径 C 做套管 D 加厚管壁
查看
单选
为确定悬臂浇筑段前段标高,施工过程中应加强监测,但监测项目不包括( )。
A 挂篮前端的垂直变形值 B 预拱度 C 施工中已浇段的实际标高 D 温度影响
查看
单选
不属于稳定深基坑坑底的方法是( )。
A 增加围护结构入土深度 B 增加围护结构和支撑的刚度 C 坑底土体加固 D 坑内井点降水
查看
单选
燃气管道穿越不通航河流河底时,根据水流冲刷条件及( )确定管道至河床的覆土厚度。
A 投锚深度 B 规划河床标高 C 疏浚深度 D 管径
查看
单选
钢梁采用高强度螺栓连接前,应复验摩擦面的( )系数。
A 耐力安全 B 抗滑移 C 刚度安全 D 稳定性
查看
单选
在聚乙烯燃气管道敷设时,以下管道走向敷设警示标识的顺序,由下至上正确的是( )。
A 保护板→警示带→示踪线→地面标识 B 示踪线→警示带→保护板→地面标识 C 示踪线→保护板→警示带→地面标识 D 警示带→保护板→示踪线→地面标识
查看
