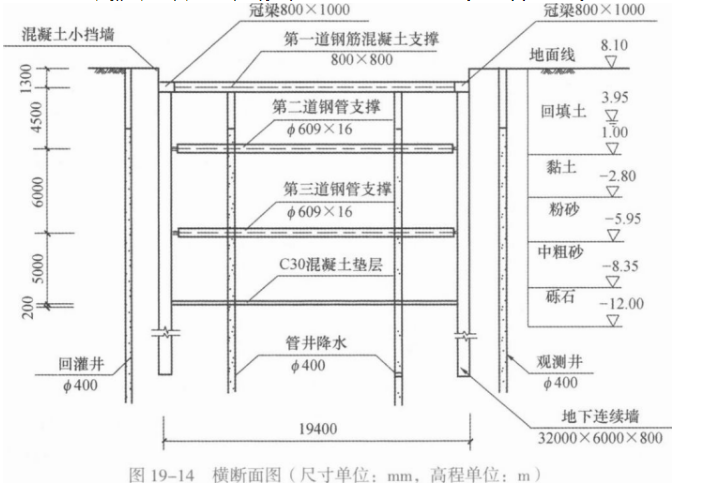

1.本工程围护结构除地下连续墙外还可以采用钻孔灌注桩+搅拌桩叠合桩形式。
2.A——第一道钢筋混凝土支撑施工。
B——垫层及底板施工。
C——负二层侧墙及中柱(墙)施工。
D——第一道钢筋混凝土支撑拆除。
3.预应力损失可通过在活络端塞入钢楔,使用千斤顶提供附加预应力的方式施工。
4.后浇带施工技术要求如下:
(1)后浇带应在其两侧混凝土龄期达到42d后施工。
(2)后浇带应设在受力和变形较小处,缝宽0.8~1m。
(3)混凝土浇筑前应将两侧混凝土凿毛,清理后洒水保持表面湿润。
(4)采用补偿收缩混凝土,配合比设计应经试验确定,强度不低于两侧混凝土强度。
(5)养护期不少于28d。
5.补充和完善的具体措施有:
(1)基坑开挖过程中,必须采取措施防止开挖机械碰撞支撑、围护桩或扰动基底原状土。
(2)发生异常情况时,应立即停止挖土,并应立即查清原因且采取措施,正常后方能继续挖土。
