分析

案例题 某公司承建了城市主干路改扩建项目,全长5km,宽60m,现状道路机动车道为22cm水泥混凝土路面+36cm水泥稳定碎石基层+15cm级配碎石垫层,在土基及基层承载状况良好路段,保留现有路面结构直接在上面加铺6cmAC-20C+4cmSMA-13,拓宽部分结构层与既有道路结构层保持一致。

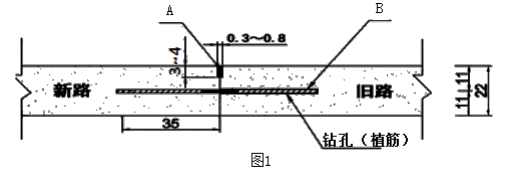

拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图1所示。

根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。沥青摊铺前,项目部对全线的原有结构的标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。
【问题】
1.指出图中A、B的名称,并说明其使用材料类型。
2.简述新旧路面接缝植筋的施工流程(以箭头“→”标示)。
3.试说出沥青混合料摊铺前,项目部需要对全线道路的哪些原有结构的标高进行了调整?
4.补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容。

正确答案
1.A——填缝料:树脂类、橡胶类、聚氯乙烯胶泥类、改性沥青类材料。
B——拉杆:螺纹(带肋)钢筋。
2.定位→钻孔→清孔→注胶→安装钢筋→胶粘剂固化→抗拔试验(抽检)。

3.沥青摊铺前,项目部应对全线路缘石、检查井、雨水口标高进行调整。
4.对裂缝破碎边缘进行切割,使用高压空气吹缝,保证洁净,使用水泥砂浆或防腐麻绳填缝下半部,待砂浆初凝,涂刷接缝粘合剂,填充密封膏。还可在缝表贴铺抗裂贴,以及旧路表面进行敷设土工织物或设置应力消减层。
查看解析

相关试题

单选
现浇混凝土箱梁底模及支撑架设计时,计算强度及验算刚度均应使用的荷载是( )。
A 混凝土箱梁的自重 B 施工材料机具的荷载 C 振捣混凝土时的荷载 D 倾倒混凝土时的水平向冲击荷载
查看
单选
用于市政工程地下隧道中线方位校核的仪器是( )。
A GPS-RTK B 激光准直仪 C 光学水准仪 D 陀螺经纬仪
查看
单选
下列关于混凝土面板施工说法正确的是( )。
A 当采用木模板时,弯道部位应每0.8~1m设置一道支撑装置 B 应采用基层挖槽的方式来嵌入固定模板以确保稳定 C 路面设置纵向施工缝时,缝处宜采用平缝加拉杆型 D 胀缝传力杆宜在胀缝板安装后单独安装
查看
单选
关于水泥稳定土基层施工过程的描述错误的是( )。
A 运输中车辆车厢部分应进行遮蔽,减少水分蒸发 B 自搅拌至摊铺碾压成型,不应超过3h C 分层摊铺时应做好层间结合,前层压实后尽快摊铺下一层 D 养护期间应封闭交通
查看
单选
关于现浇钢筋混凝土结构综合管廊的施工,说法错误的是( )。
A 模板需要满足强度、刚度、稳定性的要求 B 现浇钢筋混凝土结构设计有变形缝时,应按变形缝分仓浇筑 C 现浇钢筋混凝土结构预留孔位置需辅助人工插捣 D 底板浇筑必要时可留置施工缝
查看
单选
下列关于阀门安装要求的描述,正确的是( )。
A 阀门安装后应对阀体的强度和严密性进行试验 B 安全阀应水平安装并且不得朝向出口的方向 C 蝶阀的安装焊接前应关闭阀板防止过热破坏 D 吊装阀门应以手轮或阀身作为吊装称重点
查看
单选
热水管网按热媒温度可以分为两类,其中要求热媒温度( )℃的管网为低温热水管网。
A ≤150 B ≤140 C ≤120 D ≤100
查看
单选
高压喷射注浆加固成型后形成扇状固结体的形式是( )。
A 旋喷 B 定喷 C 摆喷 D 固喷
查看
单选
对桥梁结构采取补强、修复、调整内力等措施,从而满足结构承载力及设计要求的工程,属于城市桥梁养护工程的( )。
A 保养 B 小修 C 大修工程 D 加固工程
查看
单选
对于( )可采用挖补法全深度补块,并且其基层强度需要符合设计要求。
A 表面裂缝 B 中等裂缝 C 轻微裂缝 D 严重裂缝
查看
