案例题 某高速公路合同段起讫桩号为K6+280~K13+109。公路路基填挖方量较大。其中K8+570~K9+066段为填石路堤,填料以中硬石料为主。根据相关文件,项目招标文件要求投标文件采用双信封形式密封,第一信封为商务文件和技术文件,第二信封为报价文件,报价文件应包括投标函等内容。某施工单位按照要求提交了投标文件和投标保证金,最终顺利中标。

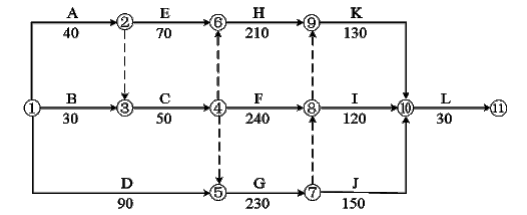

项目开工前,施工单位编制了实施性施工组织设计,并经监理工程师批准。双代号网络计划如图所示。

施工过程中发生了如下事件:
事件一:填石路堤施工前,施工单位进行了试验路段施工,通过试验确定了质量控制标准、压实工艺主要参数和施工工艺流程等。其中压实工艺主要参数包括碾压遍数、压实机械规格、机械组合等;填石路堤施工工艺流程为:施工准备→填料检验合格→填料装运→M→边坡码砌→局部找平、细料补充→N→质量检验。
事件二:施工组织设计中,填石路堤施工技术要求部分内容如下:
(1)中硬岩石可以用于路堤填筑,不得用于路床填筑;
(2)压实机械选用自重大于18t的振动压路机;
(3)路床底面以下400mm范围内,填料最大粒径不得大于150mm,其中小于5mm的细料含量应不小于20%;
(4)边坡码砌与路基填筑应基本同步进行。
事件三:填石路堤施工过程中,施工单位按规范要求进行施工过程质量控制和质量检验,检验实测项目有中线偏位、平顺度、宽度、横坡、压实、边坡坡度和弯沉等。根据规范,压实质量采用指标X进行控制,同时每填高3m,还检测了Y和宽度。
事件四:合同履行过程中,出现以下情形:
(1)因业主未能按时提供图纸,导致工作H停工12d,同时导致施工单位一台自有机械窝工12个台班,该机械每台班折旧费400元、检修费与维护费470元、动力燃料费280元;
(2)因设计变更,工作C的工程量由5000m3增加至6000m3;
(3)因业主供应的某主要材料检验不合格,导致工作F开始时间推迟10d,同时导致施工单位一台租赁机械窝工10个台班,该机械每台班租赁费1000元、动力燃料费360元。
施工单位分别就以上3个情形向业主提出机械使用费和工期索赔。
【问题】
1.补充报价文件还应包括的两项内容。投标保证金有哪些形式?
2.事件一中,补充试验路段还应确定的压实工艺参数。写出工序M和N的内容。
3.判断事件二中的各条技术要求是否正确?若不正确,写出正确技术要求。
4.事件三中,补充质量检验实测项目,写出X和Y的名称。
5.事件四中,计算机械使用费索赔金额。每种情形下工期索赔各是多少天?

正确答案
1.报价文件还应包括的两项内容:已标价工程量清单、合同用款估算表。投标保证金的形式:现金、支票、银行保函。
2.补充试验路段还应确定的压实工艺参数:松铺厚度、碾压速度、沉降差。工序M—分层填筑,工序N—振动碾压。
3.(1)错误;正确技术要求:中硬岩石可以用于路堤填筑,也可以用于路床填筑。
(2)正确。
(3)错误;正确技术要求:路床底面以下400mm范围内,填料最大粒径不得大于150mm,其中小于5mm的细料含量应不小于30%。
(4)正确。
4.补充质量检验实测项目:平整度、纵断高程。指标X—沉降差,检测项目Y—路基中线。
5.机械使用费索赔金额:自有机械=12×400=4800元。租赁机械=10×1000=10000元。机械使用费索赔金额=4800+10000=14800元。
计划工期为500天。故每种情形下工期索赔情况如下:
第(1)种情形:工作H的总时差为20,工期索赔为0d。
第(2)种情形:工作C为关键工作,工期索赔(6000-5000)/(5000/50)=10d。
第(3)种情形:工作F的总时差为10,工期索赔为0d。
查看解析

相关试题

单选
标后预算清单单价不包括( )
A 直接费 B 设备购置费 C 现场管理费 D 场地建设费
查看
单选
加筋土挡土墙一般用于( )。
A 缺乏石料的地区 B 挖方路段的山坡 C 地形较为平坦且宽敞的填方路段上 D 地形陡峭的山坡
查看
单选
击实曲线上最大干密度所对应的含水率称为( )。
A 最大含水量 B 最小含水量 C 最佳含水量 D 天然含水量
查看
单选
混凝土路面施工中,当一次铺筑宽度大于( )m时,应设置纵向缩缝。
A 4.5 B 4 C 3.5 D 3
查看
单选
路床填筑,顶面最后一层压实厚度应不小于( )。
A 100mm B 200mm C 300mm D 400mm
查看
单选
路基填筑时,填筑层有效宽度不够,边坡进行二期修补,最有可能造成( )。
A 路基弹簧 B 边坡崩塌 C 边坡滑坡 D 路基网裂
查看
单选
公路施工基层施工速度快于底基层施工速度,则应采用的搭接类型和时距是( )。
A 开始到开始;一段工作面/基层速度 B 开始到开始;一段工作面/底基层速度 C 完成到完成;一段工作面/基层速度 D 完成到完成;一段工作面/底基层层速度
查看
单选
如下图所示:E的总时差为( )。
A 1 B 2 C 3 D 4
查看
单选
压实度是路基质量控制的重要指标之一,是( )的比值。
A 现场湿密度与室内最大湿密度 B 现场干密度与室内干密度 C 现场干密度与室内最大干密度 D 室内最大干密度与现场干密度
查看
单选
施工成本核算中,下列选项属于措施费核算的是( )。
A 教育经费 B 机械使用费 C 材料费 D 夜间施工增加费
查看
