分析

案例题 某施工单位承建了某双线五跨变截面预应力混凝土连续刚构梁桥,桥长612m,跨径布置为81m+3×150m+81m,主桥基础均采用钻孔灌注桩,主墩墩身为薄壁单室空心墩,墩身最大高度60m,主桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥桥位处河道宽550m,水深0.8-4m,河床主要为砂土和砂砾。
施工中发生如下事件:

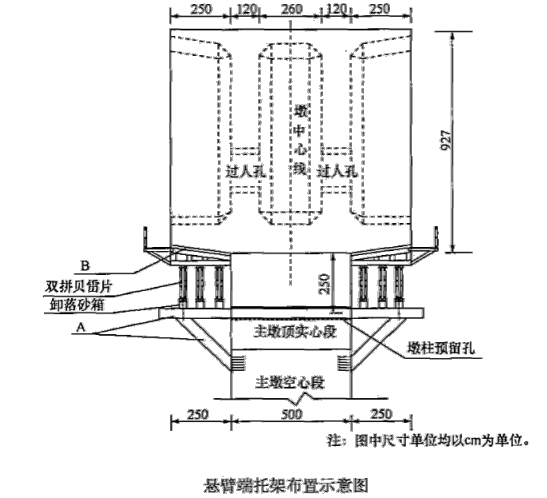

事件一:根据本桥的地质,地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法,其中0号,1号采用托架法施工,悬臂端托架布置示意图如下:

 事件二:项目部编制了该桥悬臂浇筑专项施工方案,主要内容为:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、C和D。专项方案编制完成后,由项目组织审核,项目总部签字后报监理单位。
事件三:0号,1号块混凝土施工拟采用两次浇筑方案:
第一次浇筑高度5.27m,主要工艺流程为:托架及平台拼装→安装底模及外侧模→E→安装底板、腹板、模隔板钢筋一安装竖向预应力管道及预应力筋、埋设预埋件→F→浇筑混凝土→养护;
第二次浇筑高度4m,主要工艺流程:G→内侧模加高→安装内支架及顶板、翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋、埋设各种预埋件→浇筑混凝土→养护。
事件四:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌合,混凝土罐车运输,输送泵泵送混凝土入模浇筑。
【问题】
1.写出图中A和B的名称。
2.根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。
3.事件二中C,D的内容是什么?专项施工方案审批流程是否正确?如有错误则改正。
4.指出事件三中工艺流程E,F,G,H的名称。
5.事件四中施工单位采用的施工机械设备那些属于特种设备?特种设备持证要求有哪些?

正确答案
1.A一支撑托架(或扇形托架),B一底模。
2.不需要采取临时固结措施。因为连续刚构梁桥的梁与桥墩是刚性连接,是固结在一起的,故不需要临时固结。
3.(1)C一计算书,D一相关图纸。
 (2)不正确。专项方案编制完成后,施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人签字,并报监理单位由项目总监理工程审核签字。
4.E一预压及调整底模标高,F一安装内模板,G一新旧混凝土结合面凿毛洗净,H一绑扎顶板、翼板钢筋。
5.(1)特种设备包括:塔吊、专用电梯。
(2)特种设备持证要求:
①特种设备使用单位应当在设备投入使用前或者投入使用后30d内到设备所在地市以上的特种设备安全监督管理部门办理特种设备使用登记。
②特种设备停用、注销、过户、迁移、重新启用应到特种设备安全监督管理部门办理相关手续。
③特种设备作业人员必须持证上岗。作业人员必须与企业办理聘任手续并到有关部门备案。
查看解析

相关试题

单选
标后预算清单单价不包括( )
A 直接费 B 设备购置费 C 现场管理费 D 场地建设费
查看
单选
加筋土挡土墙一般用于( )。
A 缺乏石料的地区 B 挖方路段的山坡 C 地形较为平坦且宽敞的填方路段上 D 地形陡峭的山坡
查看
单选
击实曲线上最大干密度所对应的含水率称为( )。
A 最大含水量 B 最小含水量 C 最佳含水量 D 天然含水量
查看
单选
混凝土路面施工中,当一次铺筑宽度大于( )m时,应设置纵向缩缝。
A 4.5 B 4 C 3.5 D 3
查看
单选
路床填筑,顶面最后一层压实厚度应不小于( )。
A 100mm B 200mm C 300mm D 400mm
查看
单选
路基填筑时,填筑层有效宽度不够,边坡进行二期修补,最有可能造成( )。
A 路基弹簧 B 边坡崩塌 C 边坡滑坡 D 路基网裂
查看
单选
公路施工基层施工速度快于底基层施工速度,则应采用的搭接类型和时距是( )。
A 开始到开始;一段工作面/基层速度 B 开始到开始;一段工作面/底基层速度 C 完成到完成;一段工作面/基层速度 D 完成到完成;一段工作面/底基层层速度
查看
单选
如下图所示:E的总时差为( )。
A 1 B 2 C 3 D 4
查看
单选
压实度是路基质量控制的重要指标之一,是( )的比值。
A 现场湿密度与室内最大湿密度 B 现场干密度与室内干密度 C 现场干密度与室内最大干密度 D 室内最大干密度与现场干密度
查看
单选
施工成本核算中,下列选项属于措施费核算的是( )。
A 教育经费 B 机械使用费 C 材料费 D 夜间施工增加费
查看
