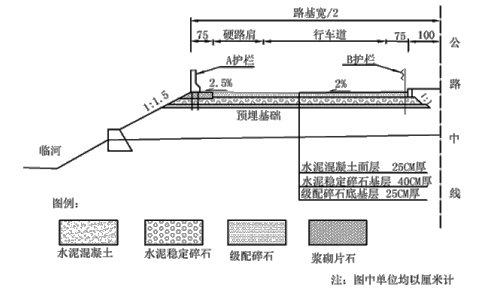

案例题 某施工单位在南方旅游区承建某一级公路水泥混凝土路面工程,起讫桩号为K0+000~K22+000,当地建筑材料充足。该公路设计速度为80km/h,双向四车道,单车道宽度为3.75m,硬路肩宽度为2.5m。公路左侧临河,填方路堤高度为3~5m,侧及中央分隔带侧均设置了安全防撞护栏。该工程主要的施工项目有级配碎石底基层、水泥稳定碎石基层、水泥混凝土面层、中央分隔带、路面防排水及交通安全设施等。路面结构如图所示。施工过程中发生了如下事件:

 事件一:为确保路面基层的施工质量、提高施工效率,项目部在底基层检验合格后,计划对路面基层分两层、等厚度进行摊铺、碾压、成型。根据项目部配置的人员和设备,项目部铺筑了试验路段,确定了基层混合料的松铺系数为1.32,并根据该松铺系数确定基层松铺厚度,以确保碾压成型后的基层厚度满足设计要求。
事件二:水泥混凝土路面采用滑模摊铺机进行施工,施工前,项目部技术人员编写了详细的施工方案,拟报上级部门审批。其中部分技术要求如下:
① 水泥混凝土搅拌楼的配备,应优先选配间歇式搅拌楼,也可使用连续搅拌楼
② 水泥混凝土搅拌时,外加剂应以稀释溶液加入,其稀释用水和原液中的水量,不得从拌合加水量中扣除
③ 滑模摊铺机起步时,应先开启振捣棒,在2~3min内调整振捣到适宜频率,使进入挤压板前缘拌合物振捣密实,无大气泡冒出破灭,方可开动滑模机平稳推进摊铺
④ 抗滑纹理做毕,应立即开始保湿养护,并立即连接摊铺相邻车道面板。

事件三:施工单位以公路施工项目为对象,开展施工成本管理和控制。施工项目成本管理流程如图1-2所示,表明了施工项目成本管理的流程及其对应的主要管理内容。通过实施该成本管理措施,该路面工程取得了良好的经济效益。

【问题】
1.按护栏的结构类型,写出图1-1中设置的A护栏和B护栏的类型名称。
2.计算事件一中路面基层分层摊铺时的单层松铺厚度(单位cm,精确到小数点后1位)
3.逐条判断事件二中的技术要求是否正确,若不正确,改正错误之处。
4.写出事件三流程图中的M、N对应的成本管理名称。

正确答案
1.A:混凝土(路侧或刚性)护栏
B:波形梁(中央分隔带或柔性)护栏
2.①每层压实厚度:40÷2=20cm
②单层松铺厚度:20×1.32=26.4cm
3. ①正确
②不正确。
 改正:外加剂稀释用水和原液中的水量,应从拌和加水量中扣除
③正确
④不正确。
改正:抗滑纹理完成后,应养护不少于5天,且混凝土强度满足要求以后,才可以连接摊铺相邻车道面板(抗滑纹理完成后,不得立即连接摊铺相邻车道面板)。
4.M:成本控制
N:成本考核
查看解析

相关试题

单选
标后预算清单单价不包括( )
A 直接费 B 设备购置费 C 现场管理费 D 场地建设费
查看
单选
加筋土挡土墙一般用于( )。
A 缺乏石料的地区 B 挖方路段的山坡 C 地形较为平坦且宽敞的填方路段上 D 地形陡峭的山坡
查看
单选
击实曲线上最大干密度所对应的含水率称为( )。
A 最大含水量 B 最小含水量 C 最佳含水量 D 天然含水量
查看
单选
混凝土路面施工中,当一次铺筑宽度大于( )m时,应设置纵向缩缝。
A 4.5 B 4 C 3.5 D 3
查看
单选
路床填筑,顶面最后一层压实厚度应不小于( )。
A 100mm B 200mm C 300mm D 400mm
查看
单选
路基填筑时,填筑层有效宽度不够,边坡进行二期修补,最有可能造成( )。
A 路基弹簧 B 边坡崩塌 C 边坡滑坡 D 路基网裂
查看
单选
公路施工基层施工速度快于底基层施工速度,则应采用的搭接类型和时距是( )。
A 开始到开始;一段工作面/基层速度 B 开始到开始;一段工作面/底基层速度 C 完成到完成;一段工作面/基层速度 D 完成到完成;一段工作面/底基层层速度
查看
单选
如下图所示:E的总时差为( )。
A 1 B 2 C 3 D 4
查看
单选
压实度是路基质量控制的重要指标之一,是( )的比值。
A 现场湿密度与室内最大湿密度 B 现场干密度与室内干密度 C 现场干密度与室内最大干密度 D 室内最大干密度与现场干密度
查看
单选
施工成本核算中,下列选项属于措施费核算的是( )。
A 教育经费 B 机械使用费 C 材料费 D 夜间施工增加费
查看
