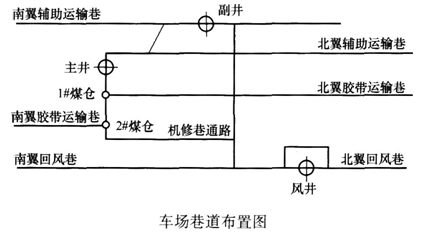

问答题 某矿井工业广场设主、副、风三立井。主井净径9.0m、井深726m,副井净径10.5m井深738m,风井净径7.0m、井深702m,采用冻结法凿井。该矿地处寒冷地区,冰冻期5个月,主、副井采用井塔提升。二期岩巷工程量大约4000m,主要集中在井底车场,煤巷工程量50000m,计划建井总工期为50个月。井底车场巷道布置如下图所示:



问题
1.本案例中井筒的开工顺序应如何安排?为什么?
2.确定本案例中井筒的改绞顺序(需考虑井筒永久装备,永久井塔施工安排),并说明理由。
3.列出本矿井主、副、风三个井筒承担的矿、土、安三类工程的主要工作内容(要求列出三项以上)。

正确答案
1.井筒的开工顺序应主井在前,副井在后,风井的开工时间则相对独立,可以根据整个矿井工期计划井结合冻结工程的冻结期综合考虑。因此本项目三个井筒的开工顺序应为主井、副井、风井的开工顺序。理由:
(1)主、副、风井工程量不同,主井井筒有箕斗装载硐室,施工要占一定工期。主井提前开工有利于提前改装临时罐笼,加大提升能力(二期岩巷工程量较大,大约4000m),尽快形成井下巷道快速开拓的条件,可以缩短主副井交替装备的工期。
(2)采用冻结法施工,主、副、风井先后开工,冻结制冷工程可以错峰,对前期准备资源需求相对平稳。
(3)主井在前,副井在后,可同时到达井底,主副井贯通后可尽快形成排水系统,提高矿井抗灾能力;形成负压通风,缓解井下通风压力;增大提升能力。

2.改绞顺序:主井改绞,副井永久装备,副井永久装备同时风井进行改绞,主井永入装备、风井永久装备。
主井改绞,因为主井井筒改绞相对简单,主井临时改绞与副井永久装备提升交替衔接较为顺利,保证过渡期短,满足井底车场及巷道开拓时期提升任务。考虑到井下开拓任务重(三期煤巷工程量50000m),要求提升能力大,应该在满足通风的前提下,综合考虑风井也进行临时改绞,承担风井井底区域的巷道掘进及后期的采区巷道掘进。风井井筒的永久装备则安排在主井永久提升系统形成并投入运行后,在满足副井装备工期的前提下,通过倒排工期确定副井永久装备的时间。

3.主、副、风三井简要负担的矿、土、安三类工程内容:
(1)主井三类工程:井筒施工、井塔施工、永久装备。
(2)副井三类工程:井筒施工、马头门施工、主副井贯通、临时改绞、井底车场及硐室施工、井塔施工、永久装备、大巷及采区顺槽施工、井下安装工程。
(3)风井井筒三类工程:井筒施工、临时改绞、环形车场、副井与风井贯通、部分车场及采区巷道施工、永久装备。
查看解析

相关试题

单选
在巷道施工时,工作面必须进行通风,其中通风效果最佳的方式是()。
A 压入式 B 抽出式 C 翻转式 D 混合式
查看
单选
立井井筒施工时,必须建立以()为中心的全井筒通信和信号系统。
A 井身 B 井口 C 井底 D 井壁
查看
单选
根据矿业工程竣工验收程序,竣工验收的第一步是()。
A 监理工程师作现场初验 B 施工单位提交验收申请 C 施工班组自检 D 施工单位进行竣工预验
查看
单选
施工单位编制的施工组织设计只需()组织审批。
A 勘察单位 B 监理单位 C 设计单位 D 建设单位
查看
单选
煤矿许用含水炸药包括煤矿许用水胶炸药( )。
A 铵油炸药 B 铵梯炸药 C 乳化炸药 D 黑火药
查看
单选
矿业工程地基的基础工程中,适用于地基软弱土层厚、荷载大和建筑面积不太大的一些重要建筑物的基础形式是()。
A 独立基础 B 片筏基础 C 箱型基础 D 桩基础
查看
单选
采用振动沉桩时,不适宜在( )土层中使用。
A 砂质黏土 B 黏土 C 粉土 D 淤泥
查看
单选
关于多层厂房的说法,错误的是()
A 多层厂房的高度较大而施工场地相对较小 B 构件类型多、数量小 C 各类构件接头处理复杂,技术要求较高 D 起重机械的选择是主导
查看
单选
某巷道穿越岩层完整单轴抗压强度20~40MPa砂岩,开巷后基本维持35天的稳定,偶有局部岩块掉落,该岩层巷道的围岩分类属( )。
A I B Ⅱ C Ⅲ D Ⅳ
查看
单选
水冲法沉桩一般是边冲水边打桩,当沉桩至最后()m时停止冲水,用锤击至规定标高
A 0.5 B 1 C 1~2 D 2~3
查看
刷题小程序
矿业工程管理与实务题库小程序
