案例题 背景资料

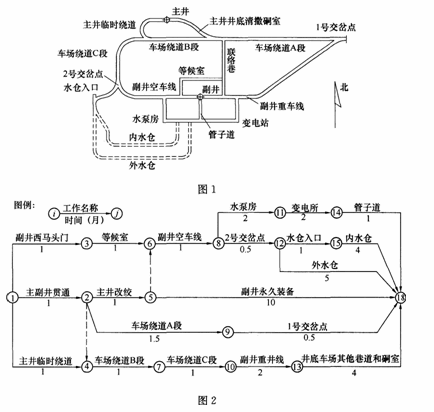

某矿井采用立井开拓方式,风井位于井田东部边界,主井装载系统位于副井运输水平上方,主、副井井筒深度基本相同,副井底车场主要巷道及硐室布置如图1所示。
矿井施工组织安排主井先于副井3个月开工,箕斗装载硐室与主井井筒同时施工,主、副井同时到底;短路贯通后,主井改为临时罐笼提升,副井进行永久装备,井底车场巷道及硐室施工组织网络计划如图2所示。
水文地质资料表明,预计矿井涌水量为中等,其中井底车场及附近主要巷道的涌水较多。在井筒施工过程中,由于未预先对含水层采取注浆等措施,致使主井井筒在通过含水层时发生突水事故,造成其在通过此含水层的施工中延误了3个月。副井吸取了主井施工的教训,终于按期到底。

问题:
1.主、副井同时到底后,短路贯通线路如何安排贯通点选择在何处
2.主、副井同时到底后,应如何组织井底车场巷道及硐室施工
3.主、副井同时到底后,矿井施工组织安排的井底车场巷道及硐室施工网络计划有何不当之处如何调整
4.主井井筒表土段施工时发生工期延误3个月,如果后续井筒施工进度不变,应如何安排才能保证原施工组织受影响最小

正确答案
问题1
主、副井同时到底后,短路贯通线路可安排:主井井底清撒硐室→联络巷→副井东侧马头门;
贯通点宜选择在联络巷与车场绕道的连接处。
黑 钻押 题,金 考 典 软 件考前更新,下载链接 ww w. jin kao dia n. co m
问题2
主副井同时到底后,井底车场巷道与硐室的施工组织是:
(1)主、副井首先短路贯通;
(2)保证矿井关键线路工程施工不间断;
(3)尽快形成改绞井筒的调车系统;
(4)加快临时设施和硐室施工;
(5)保证副井永久装备完成时相关巷道及硐室施工同步完成;
(6)保证巷道及硐室的连续施工。
问题3
不当之处是:外水仓的施工安排,调整方法是:将外水仓施工安排在“水仓入口”工作之后。
问题4
可不安排箕斗装载硐室与主井井筒同时施工。这样才能保证主、副并同时到底。
箕斗装载硐室可安排在副井提升系统移交后,主井永久装备前施工。
查看解析

相关试题

单选
矿井施工组织设计应由( )组织编制。
A 设计单位 B 施工单位 C 监理单位 D 建设单位
查看
单选
关于矿山井下控制测量的说法,正确的是( )。
A 井下控制测量包括基本控制和采区控制 B 井下平面控制测量都采用导线测量 C 基本平面控制包括主要巷道、上山下山 D 井下高程控制的测点都采用三角高程方法
查看
单选
可负荷行走的起重机械是()。
A 塔式起重机 B 桅杆式起重机 C 轮胎式起重机 D 汽车式起重机
查看
单选
当地基基础软弱而荷载又很大,相邻基槽距离很小时,可用()。
A 独立基础 B 条形基础 C 筏板基础 D 柱下十字交叉基础
查看
单选
《矿产资源法》规定,开采国家规定实行保护性开采的特定矿种,其开采许可应由()审批。
A 国务院地质矿产主管部门 B 省级地质矿产主管部门 C 矿产资源所在地人民政府 D 矿产资源开采企业的上级主管部门
查看
单选
大型筒仓的桩基工程广泛采用( )。
A 素混凝土预制桩 B 钢筋混凝土预制桩 C 钢筋混凝土灌注桩 D 钢管桩
查看
单选
根据锚喷支护巷道围岩分类,属于Ⅱ类围岩特性的是( )。
A 岩石单轴饱和抗压强度达62MPa B 围岩很容易发生冒顶 C 可有5~10d的稳定时间 D 不支护会出现小块掉落
查看
单选
属于立井井筒表土普通法施工的是( )。
A 沉井法 B 冻结法 C 钻井法 D 板桩法
查看
单选
根据《煤炭建设工程资料管理标准》NB/T 51051—2016,属于井巷工程竣工验收资料中技术资料的是( )。
A 开工报告 B 单位工程质量认证书 C 施工组织设计 D 隐蔽工程检查验收记录
查看
单选
矿井定向是( )的测量工作。
A 建立矿井测量控制网坐标系统 B 统一地面与井下测量控制网平面坐标系统 C 确定井筒的平面位置和方位 D 确定井底车场的标高和方位
