案例题 背景资料
某矿建单位中标施工一煤矿立井井筒,该井筒净直径5.5m,深度650m。所穿过的地层为稳定表土35m,基岩砂岩层和页岩层550m,底部煤系地层65m。井筒井壁厚度表土段1200mm,基岩段550mm。

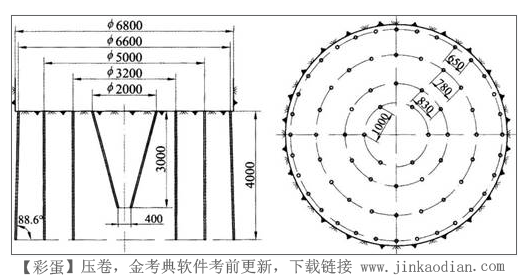

施工单位编制了该立井井筒的施工组织设计,其中基岩段采用短段掘砌混合作业。工作面钻眼爆破利用FJD6伞钻打眼,炮眼深度为4.0m,部分坚硬岩层段采用斜眼角柱式掏槽方式,炮眼布置如下图所示,爆破选用岩石水胶炸药,掏槽眼装药长度系数为0.6,其他炮眼装药长度系数为0.5,5段毫秒延期电雷管起爆,爆破循环进尺预计为3.5m左右。监理工程师在审查施工单位的施工组织设计时,指出基岩坚硬岩层段爆破设计存在问题,要求施工单位应进行整改。
问题
1.请在井筒工作面炮眼布置平面图中标注出掏槽眼、辅助眼和周边眼。
2.基岩坚硬岩层段爆破掏槽方式不正确,说明理由,绘图表示正确的掏槽方式及其炮眼布置。

3.井筒基岩坚硬岩层段爆破,周边眼应当如何布置
4.说明井筒基岩坚硬岩层爆破掏槽眼、辅助眼和周边眼的装药量要求。

正确答案

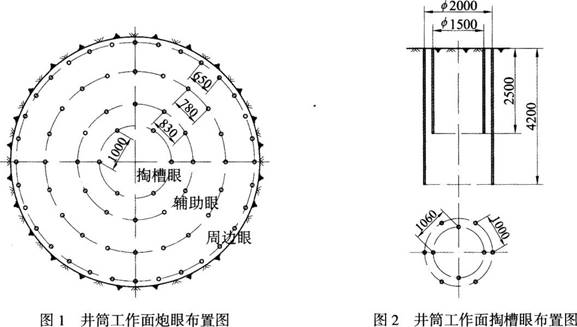

1.标注如图1。
?2.基岩坚硬岩层段爆破所采用的掏槽方式不正确,是因为工作面打眼选用的是伞钻,伞钻打斜眼不方便。正确的掏槽方式应采用直眼掏槽,具体炮眼布置见图2。
?3.井筒基岩坚硬岩层段爆破,周边眼的布置应根据光面爆破的要求进行布置,周边眼的间距E通常为400~500mm,周边眼与最小抵抗线w的比E/w应满足0.8~1.0的要求。
?4.井筒基岩坚硬岩层段爆破炮眼的装药量应根据其作用采用不同的装药量,掏槽眼通常装药长度系数应为0.7~0.8,辅助眼的装药长度系数通常为0.5~0.6,周边眼的装药量考虑围岩为坚硬岩层,其装药量为250~3509/m。
查看解析

相关试题

单选
矿井施工组织设计应由( )组织编制。
A 设计单位 B 施工单位 C 监理单位 D 建设单位
查看
单选
关于矿山井下控制测量的说法,正确的是( )。
A 井下控制测量包括基本控制和采区控制 B 井下平面控制测量都采用导线测量 C 基本平面控制包括主要巷道、上山下山 D 井下高程控制的测点都采用三角高程方法
查看
单选
可负荷行走的起重机械是()。
A 塔式起重机 B 桅杆式起重机 C 轮胎式起重机 D 汽车式起重机
查看
单选
当地基基础软弱而荷载又很大,相邻基槽距离很小时,可用()。
A 独立基础 B 条形基础 C 筏板基础 D 柱下十字交叉基础
查看
单选
《矿产资源法》规定,开采国家规定实行保护性开采的特定矿种,其开采许可应由()审批。
A 国务院地质矿产主管部门 B 省级地质矿产主管部门 C 矿产资源所在地人民政府 D 矿产资源开采企业的上级主管部门
查看
单选
大型筒仓的桩基工程广泛采用( )。
A 素混凝土预制桩 B 钢筋混凝土预制桩 C 钢筋混凝土灌注桩 D 钢管桩
查看
单选
根据锚喷支护巷道围岩分类,属于Ⅱ类围岩特性的是( )。
A 岩石单轴饱和抗压强度达62MPa B 围岩很容易发生冒顶 C 可有5~10d的稳定时间 D 不支护会出现小块掉落
查看
单选
属于立井井筒表土普通法施工的是( )。
A 沉井法 B 冻结法 C 钻井法 D 板桩法
查看
单选
根据《煤炭建设工程资料管理标准》NB/T 51051—2016,属于井巷工程竣工验收资料中技术资料的是( )。
A 开工报告 B 单位工程质量认证书 C 施工组织设计 D 隐蔽工程检查验收记录
查看
单选
矿井定向是( )的测量工作。
A 建立矿井测量控制网坐标系统 B 统一地面与井下测量控制网平面坐标系统 C 确定井筒的平面位置和方位 D 确定井底车场的标高和方位
查看
