分析

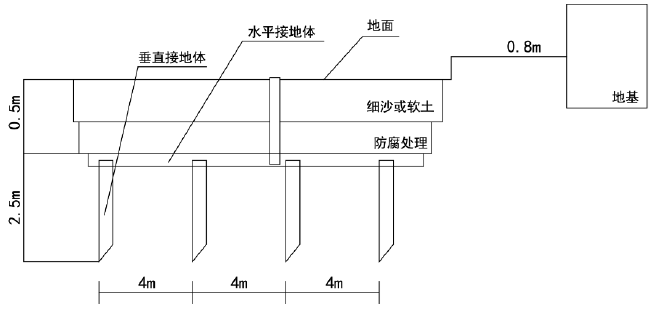

案例题 A施工单位承包一大楼机电安装工程,内容包括:通风与空调工程、建筑电气工程、建筑给排水工程、建筑智能化工程、消防工程等。其中建筑智能化工程分包给B施工单位,工作内容有用户电话交换系统、公共广播系统、建筑设备监控系统、火灾自动报警系统和机房工程等。在火灾自动报警系统施工过程中,重点把控探测器类设备安装、控制器类设备安装、系统调试、试运行等工作。在机房工程施工过程中,重点把控防雷与接地系统等工作。接地体安装示意图如下所示。

火灾自动报警系统安装完成
后 A 单位组织 进行 了 火灾自动报警系统 的检测验收,总的检测项目一共有 2 00 个
检测验收结果: A 类项目不合格数量为 0 B 类项目不合格数量为 4 个, C 类不合格项目为 5 个 。 监理工程师认为火
灾自动报警系统的检测验收 结果 不合格,责令其整改。
通风与空调工程
完成后,进行了 通风与空调工程 竣工验 收 的系统调试 由施工单位负责 监理单位监督 设计
单位与建设单位参与和配合 。 对 通风空调 系统非设计满负荷条件下的联合试运转及调试要求和内容进行了确认。
【问题】
1.案例背景中的分项工程有哪些?
2.指出接地体安装示意图有哪些不妥?该如何纠正?
3.监理工程师为什么认为火灾自动报警系统的检测验收结果不合格?
4.通风空调系统非设计满负荷条件下的联合试运转及调试包括哪些内容?

正确答案
1.
探测器类设备安装、控制器类设备安装、系统调试、试运行、防雷与接地系统。
2.
不妥之处与纠正:
(1)垂直接地体间的间距为4m错误;垂直接地体间的间距不应小于5m。
(2)接地装置顶面埋设深度为0.5m错误;接地装置顶面埋设深度不应小于0.6m,且应在冻土层以下。
(3)人工接地体与建筑物外墙之间的水平距离为0.8m错误;人工接地体与建筑物外墙或基础之间的水平距离不宜小于1m。
3.
因为A类项目不合格数量为0,B类项目不合格数量小于或等于2,B类项目不合格数量与C类项目不合格数量之和小于或等于检查项目数量5%的,系统检测、验收结果应为合格;否则为不合格。而背景中检测验收结果,B类项目不合格数量为4个,不符合验收检测结果要求,所以监理工程师认为火灾自动报警系统的检测验收结果不合格。
4.
调试内容包括:(1)监测与控制系统的检验、调整与联动运行。
(2)系统风量的测定和调整(通风机、风口、系统平衡)。
(3)空调水系统的测定和调整。
(4)室内空气参数的测定和调整。
查看解析

相关试题

单选
根据泵的叶轮和流道结构特点的不同,叶轮式泵可分为( )。
A 离心泵 B 活塞泵 C 齿轮泵 D 单吸泵
查看
单选
下列设备吊装的参数中,与起重机最大起升高度不相关的是( )。
A 起重机最大回转半径 B 设备高度 C 基础和地脚螺栓高度 D 索具高度
查看
单选
为抵消焊接变形,在焊前装配时先将焊件向焊接变形相反的方向进行人为变形的方法,是预防焊接变形装配工艺措施中的( )。
A 反变形法 B 刚性固定法 C 预留收缩余量法 D 层间锤击法
查看
单选
球形罐焊后整体热处理应在( )前进行。
A 与球罐壳体连接的受压件焊缝焊接 B 无损检测完成 C 压力试验 D 气密性试验
查看
单选
耐火电缆在火焰燃烧下,要求至少能够保持安全运行的时间是( )。
A 45min B 60min C 90min D 120min
查看
单选
焊接时随焊接热过程而发生的构件变形是( )。
A 面外变形 B 残余变形 C 面内变形 D 瞬态热变形
查看
单选
在机电工程设备中,关于泵的描述中,正确的是( )。
A 泵属于专用工程设备 B 离心泵、轴流泵、混流泵是按工作原理和结构形式的分类 C 容积是泵的性能参数之一 D 一幢98m高的建筑,其消防水泵扬程应在120m以上
查看
单选
下列保证量距精度的说法不正确的是( )。
A 返测丈量,全段测量结束后返测 B 往返丈量两次为一测回 C 一般应测量两测回以上 D 量距精度以两侧回的差数与距离之比表示
查看
单选
工业管理的阀门应进行( )。
A 强度试验和严密性试验 B 壳体压力试验和密封试验 C 壳体压力试验和阀门试验 D 壳体压力试验和闸板密封试验
查看
单选
在工业管道系统的试验中,管道安装完毕,热处理和无损检验合格后,应进行( )。
A 密封试验 B 压力试验 C 耐腐试验 D 热膨胀试验
查看
