1.降水和土方工程施工可以分包:
理由:因为降水和土方工程都不是建筑工程主体结构.经建设单位认可,即可发包给具有相应资质的分包单位。
2.水池整体现浇施工顺序(流程):①→②→③→④。

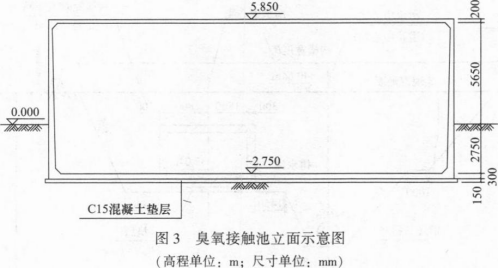

3.基坑最小开挖深度:2.75+0.30+0.15=3.2m。
支(撑)架高度:2.75+5.85—0.2=8.4m。
4.依据《危险性较大的分部分项工程安全管理规定》(建办质[2018]31号)有关规定:
(1)基坑深度3.2m>3.0m,小于5m,但土质条件差,应编制深基坑施工专项施工方案:
(2)支架高度8.4m>8.0m,应编制支架施工专项施工方案;
(3)均已进入超过一定规模的危险性较大的分部分项工程范围,应组织专家论证和履行审批手续。
5.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2011规定:扣件式支(撑)
架立杆宜采用厚3.6mm钢管,允许偏差±0.36mm。
整改措施:可更换为壁厚达标的支(撑)架钢管,或重新设计,选用工具性支架,如盘扣式支架(或碗扣式支架)。
