1.事件一增加的60万元能索赔吗?说明理由。
可以索赔。
理由:清水池地基土方施工遇到不明构筑物,属于有经验的承包方无法预见的情况,非承包方责任,且有实际损失。
2.给出增加工程量部分的计价规定。
合同中已有适用的综合单价,按合同中已有的综合单价确定。合同中有类似的综合单价,参照类似的综合单价确定。合同中既没有适用也没有类似的综合单价,由承包单位提出综合单价,经发包人确认后执行。

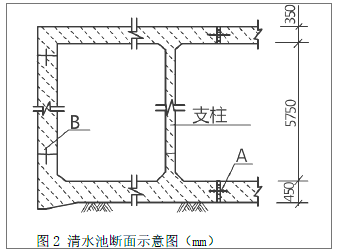

3.指出图2中A和B的名称与用处。
A:橡胶止水带。作用:①止水。②适应变形。
B:钢板止水带(止水钢板)。作用:①止水。②在混凝土中锚固受力。
4.简述事件二项目部应采取的纠正措施。
①施工区应连续设置围挡,完全封闭。
②基坑周边设防护栏杆,安全警示装置,夜间设警示灯。
③基坑设置上下安全梯。
5.分析事件三中建设方主张的意图,简述正确做法。
建设方主张的意图是先保证底板抗渗质量,再注水至第一次注水深度。
正确做法,第一次注水先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。
