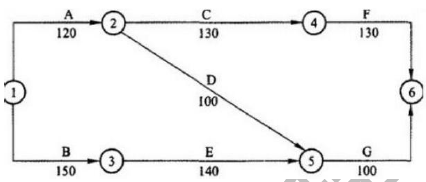

1.关键线路:①—③—⑤-⑥(或B-E-G),计算工期为390d,按此计划可以按合同工期要求完工。
2.事件一:不能获得工期补偿,因为工作A 是非关键工作,延期没有超过总时差;可以获得费用补偿,因为图纸未标明的地下障碍物属于建设单位应承担的风险。
事件二:不能获得工期和费用补偿,因为基坑边坡支撑失稳属于施工单位施工方案有误,应由施工单位承担该责任。
事件三:不能获得工期补偿,不可抗力,因此造成的费用不能索赔。工作C 是非关键工作,延期没有超过总时差;不能获得费用补偿。
事件四:能获得工期和费用补偿,因为建设单位工程变更属建设单位的责任。
事件五:不能获得费用补偿,因该工程施工合同是固定总价合同,物价上涨风险应由施工单位承担。
3.施工单位应得到10d 的租金补偿,补偿费用为10×1500=1.5(万元),因为工作A 的延长导致该租赁机械在现场的滞留时间增加了10d,工作B 不予补偿。
