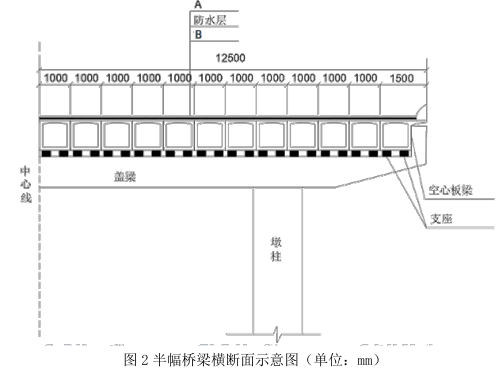

案例题 某公司承接了某市高架桥工程,桥幅宽 25m,共 14 跨,跨径为 16m,为双向六车道,上部结构为预应力空心板梁,半幅桥断面示意图如图 2 所示。

合同约定4月 1日开工,国庆通车,工期6个月。其中,预制梁场(包括底模)建设需要 1个月,预应力空心板梁预制(含移梁)需要 4个月,制梁期间正值高温,后续工程施工需要1 个月。每片空心板预制只有7天时间,项目部制定的空心板梁施工工艺流程依次为:钢筋安装→C→ 模板安装→钢绞线穿束→D→养护→拆除边模→E→压浆→F,移梁让出底模。
项目部采购了一批钢绞线共计 50t,抽取部分进行了力学性能试验及其他试验,检验合格后用于预应力空心板制作。
【问题】
1.写出图 2 桥面铺装层中 A、B 的名称。
2.写出图中桥梁支座的作用,以及支座的名称。
3.列式计算预应力空心板梁加工至少需要的模板数量。(每月按 30 天计算)
4.补齐项目部制定的预应力空心板梁施工工艺流程,写出 C、D、E、F 的工序名称。
5.项目部采购的钢绞线按规定应抽取多少盘进行力学性能试验和其他试验?

正确答案
1.A-铺装面层,B-基层混凝土。
2.支座作用:桥跨结构与桥墩或桥台的支承处设置的传力装置,不仅要传递很大的荷载,并且还要保证桥跨结构能产生一定的变位。
支座名称:板式橡胶支座。
3.桥幅宽 25m,每跨有 24 片空心板梁,共 14 跨,所以共有空心板梁 24×14=336 片。
1 个模板的空心板梁预制时间:336×7=2352 天,已知预应力空心板梁预制(含移梁)需要 4 个月,则需要的模板数量为:2352÷120=19.6,所以预应力空心板梁加工至少需要的模板数量为 20 个。
4.C-预留管道,D-浇筑混凝土,E-张拉钢绞线,F-封锚混凝土。
5.应抽取 3 盘,并从每盘所选的钢绞线任一端截取一根试样,进行力学性能试验和其他试验。
查看解析

相关试题

单选
以交通功能为主,为连接城市各主要分区的道路是()。
A 快速路 B 主干路 C 次干路 D 支路
查看
单选
关于二灰稳定类基层施工下列说法正确的是()。
A 拌合时应先将砂砾和水均匀拌合均匀,再加入石灰、粉煤灰 B 可采用沥青乳液进行养护 C 可以用薄层贴补的方法进行找平 D 养护期为14~21d
查看
单选
设置在桥梁两端,防止路堤滑塌,同时对桥跨结构起支承作用的构筑物是()。
A 桥墩 B 桥台 C 支座 D 锥坡
查看
单选
复合式衬砌防水层施工应优先选用()铺设。
A 粘结 B 支吊 C 悬挂 D 射钉
查看
单选
刚度小,变形大,与多道支撑结合,在软弱土层中也可采用的围护结构是()。
A 预制混凝土板粧 B 钢板桩 C 灌注桩 D 地下连续墙
查看
单选
SMW工法桩围护结构施工的特点不包括()。
A 强度大,止水性能好 B 施工对周边地层、环境影响小 C 用于软土地层时,一般变形较大 D 同时可兼作主体结构的一部分
查看
单选
下列方法中()不属于污水二级处理方法。
A 活性污泥法 B 生物膜法 C 离心分离法 D 氧化沟
查看
单选
某供热管网的设计压力为1.6MPa,其严密性试验压力应为()MPa。
A 1.4 B 1.6 C 1.8 D 2
查看
单选
合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的28d内,必须以正式函件通知(),声明对此事件要求索赔。
A 建设单位技术负责人 B 监理工程师 C 项目经理 D 施工单位技术负责人
查看
单选
下列属于发包人义务的是()。
A 完成工程并修补缺陷 B 提供劳务、材料、机械等,以及临时设施 C 负责环境与生态的保护工作 D 提供施工场地
