案例题 安装公司中标某工业厂房机电安装工程,合同内容有电气工程。管道工程、通风空调工程、设备安装及配套发电工程等所有机电安装,合同还约定了其相应的系统性能考核。
安装公司进场后,编制专项工程的各种可行性施工方案,根据方案的一次性投资总额、产值贡献率、对工程进度和费用的影响程度进行经济合理性比较,按最优的方式确定了施工方案。
某管道系统在设计温度时的试验压力为3MPa,在常温试压时,试验温度与设计温度下的管材许用应力比值为6.5。安装公司在进行系统压力试验时,设置了常温下临时压力试验系统,

安装公司在发电机转子进行单独气密性试验时,检查转子的重点部位无泄漏,并会同有关人员进行最后清扫,查无杂物,确认了转子机务、电气仪表安装已经完成,将转子吊装到位,用专用工具穿装。监理工程师发现后制止,认为工序未完成不能穿装,安装公司整改后穿装工作完成。安装公司按试运行方案,联合试运行合格后向建设单位递交了工程交接证书,要求建设单位接收。建设单位认为该工程没有生产正式产品,未达到移交条件为由,拒绝接收。
问题
1、施工方案进行合理性比较时,还应考虑哪些方面?

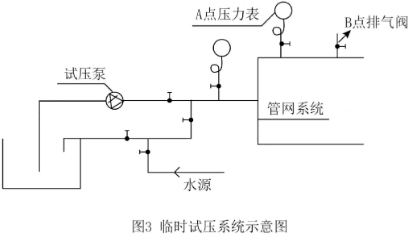

2、图3中的A、B点应该设置在官网系统的何处设置?计算该管理系统试压时的试验压力。
3、应重点检查转子哪些部位的密封状况?发电机转子安装前应完善哪些工作?
4、建设单位拒绝接受是否合理?工程质量接受意见栏填写的依据是什么?

正确答案
1.
还应考虑各方案的资金时间价值、对环境影响的程度、对工程进度和费用的影响、综合性价比。(3分)P296
2.
(1)A压力表应在始端(第一个阀门之后)和系统最高点(排气阀、末端)。(2分)
(2)B排气阀设置在管道系统的最高点。(1分)
(3)试验压力为3/6.5=0.46MPa。(1分)【超纲】

3.
(1)重点检查滑环下导电螺钉、中心孔堵板的密封情况,消除泄露后应再经漏气量试验。(3分)
(2)转子安装要求在定子找正完、轴瓦检查结束后进行(4分)
4.(1)设计文件、合同规定的施工内容、试车情况。
(2)不合理,理由:联动试运行主要考核联动机组或整条生产线的电气联锁,检验设备全部性能和制造、安装质量是否符合规范和设计要求。
查看解析

相关试题

单选
金属氧化物接闪器试验时,需测量的是( )。
A 电导电流 B 持续电流 C 放电电流 D 短路电流
查看
单选
工业炉窑烘炉,编制的烘炉曲线内容不包括( )。
A 升温速度 B 恒温时间 C 烘炉期限 D 材料性能
查看
单选
曳引式电梯施工程序中,曳引机安装的紧前工序是( )。
A 对重安装 B 导轨安装 C 轿箱安装 D 导靴安装
查看
单选
项目部与人员驻地生活直接相关的协调机构不包括( )
A 工程所在地的行政机构 B 特种设备安全监督机构 C 工程所在地的公安机构 D 工程所在地的医疗机构
查看
单选
修配法是对补偿件进行补充加工,其目的是( )。
A 补充设计工艺不足 B 修补设备制造缺陷 C 修复使用后的缺陷 D 抵消安装积累误差
查看
单选
凝汽器组装完毕后,汽测应进行的试验是( )。
A 真空试验 B 压力试验 C 气密性试验 D 灌水试验
查看
单选
当供暖工程的集水器工作压力为0.6mpa,其试验压力为工作压力的( )。
A 1.1倍 B 1.15倍 C 1.25倍 D 1.5倍
查看
单选
关于温度检测仪表安装的说法,错误的是( )。
A 受物料强烈冲击的位置安装时应采取防弯曲措施 B 压力式温度计的感温包应大部分浸入被测对象中 C 多粉尘环境安装的测温元件应采取防止磨损措施 D 表面温度计的感温面与被测对象表面应紧密接触
查看
单选
关于消声器、消声弯头制作安装的说法,正确的是( )。
A 边长为630mm矩形消声弯管必须设置吸声导流片 B 消声器内消声材料的织物覆盖层应逆气流方向搭接 C 消声器内织物覆盖层的保护层可使用普通的铁丝网 D 消声器安装时,必须设置独立的支、吊架固定牢固
查看
单选
建筑设备的监控信号线缆的施工要求不包括( )
A 电流强度测量 B 屏蔽性能要求 C 接头安装工艺 D 接地电阻要求
