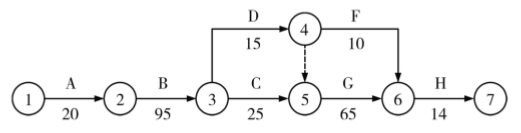

案例题 某施工单位通过招投标与某办公大楼业主签订施工合同,合同工期 219 天,合同约定:工期每延误 1 天罚款1 万元,每提前 1 天奖励 2 万元。承包商编制的单位工程施工组织设计中的网络进度计划如下图所示(单位:天),并经监理机构批准。

工作 A 在施工期间遇到不明管线电缆致使工作 A 延误 5 天,直接损失 5 万元。工作 D 在施工期间遇上了罕见大暴雨,材料晚到场 1 周,人员窝工费 3 万元(按 200 元/工日计算)。由于设计变更使工作 C 工程量增加导致工作 C 作业时间增加 2 天,多用 20 个工日(按 500 元/工日计算)。针对上述事件,施工单位提出了工期和费用的索赔。
施工过程中,项目部对工作完成情况,前次检查提出问题的整改情况等进行了检查,并及时将进度延误情况上报建设单位。建设单位要求项目部采取赶工措施,进度计划变更前,施工单位项目部制定了预防风险组织措施和技术措施,使得工作 H 的持续时间缩短为 13 天。

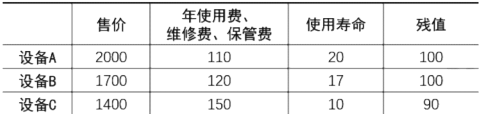

本工程需购置一台设备,经调查市场有三种型号设备可以采购,相关参数如下表所示(复利率 i=8%;单位:万元)。

【问题】
1.分别判断上述各事件中索赔是否成立?并说明理由。
2.施工进度计划的检查内容还包括哪些内容?简述项目进度管理应遵循的程序?
3.预防进度计划变更风险的措施还有哪些?
4.综合考虑上述所有事件,实际工期为多少天?可获得的工期奖罚多少万元?可获得费用索赔多少万元?
5.运用折算费用法进行比较,并给出正确的设备采购方案。
年折算费用=(原值-残值)×资金回收系数十残值×利率+年度机械使用费,其中:资金回收系数

正确答案
1.
(1)工作 A 的工期索赔成立,费用索赔成立。
理由:不明管线电缆属于不利的物质条件,是一个有经验的承包商不能合理预见的。
(2)工作 D 的工期索赔不成立,费用索赔不成立。
理由:罕见大暴雨属于异常恶劣的气候条件,窝工费索赔不成立。D 工作的延误不影响总工期。
(3)工作 C 的工期索赔成立,费用索赔成立。
理由:设计变更属于建设单位的责任。
2. 本小问 5 分
(1)进度计划的检查内容还包括:
1)工作时间的执行情况;
2)工作顺序的执行情况;
3)资源使用及其与进度计划的匹配情况 ;
(2)项目进度管理应遵循的程序是:
1)编制进度计划;
2)进度计划交底,落实管理责任;
3)实施进度计划,进行进度控制和变更管理。
3. 本小问 2 分
(1)经济措施、沟通协调措施。
4. 本小问 3 分
(1)实际工期为 225 天。
(2)工期奖励 2 万元。
(3)费用索赔 6 万元 。

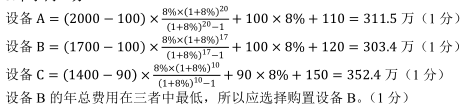

5. 本小问 4 分
查看解析

相关试题

单选
关于混凝土结构缺点的说法,正确的是( )。
A 自重小 B 抗裂性较好 C 施工复杂 D 施工工期较短
查看
单选
桁架结构体系在进行内力分析时,节点一般假定为铰结点,当荷载作用在节点上时,杆件只有(),其材料的强度可得到充分发挥。
A 剪力 B 轴向力 C 弯矩 D 剪力和弯矩
查看
单选
某公共多层建筑物,如下图所示,地坪是台阶式,位于不同高程地坪上的甲、乙和丙之间 有防火墙分隔,各自有符合规范规定的安全出口,且可沿建筑的两个长边设置贯通式或尽头
A 甲属于高层建筑物 B 乙属于高层建筑物 C 丙属于高层建筑物 D 乙和丙属于高层建筑物
查看
单选
建筑钢筋可分为有明显流幅的钢筋和无明显流幅的钢筋。下列属于无明显流幅钢筋特点的是() 。
A 含碳量少 B 强度高 C 塑性好 D 延伸率大
查看
单选
框架结构震害的严重部位多发生在( )。
A 构架梁 B 构架柱 C 楼板中部 D 梁柱节点
查看
单选
关于水泥的体积安定性,下列说法正确的是( )。
A 体积安定性是指水泥在凝结硬化过程中强度变化的均匀性 B 体积安定性不良会使混凝土构件产生收缩性裂缝 C 引起水泥体积安定性不良的原因有水泥熟料矿物组成中游离氧化钙过多 D 游离氧化镁对水泥体积安定性的影响用煮沸法来检验
查看
单选
国家标准规定,采用胶砂法来测定水泥的( )和( )的抗压强度和抗折强度,根据测定结果来确定该水泥的强度等级。
A 3d;14d B 3d;28d C 7d;14d D 7d;28d
查看
单选
烧结多孔砖的孔洞率不大于( )。
A 25% B 30% C 35% D 40%
查看
单选
钢结构建筑工程中,普通螺栓的紧固次序正确的是()。
A 从中间开始,对称向两边进行 B 从两边(或四周)开始,对称向中间进行 C 从一边开始,依次向另一边进行 D 除偏心受力构件外,可根据现场方便施工原则而定
查看
单选
框架一剪力墙结构中,主要承受水平荷载的是( )。
A 剪力墙 B 框架 C 剪力墙和框架 D 不能确定
查看
刷题小程序
建筑工程管理与实务题库小程序
