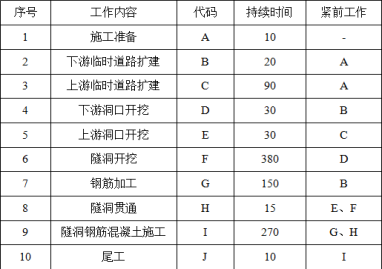

1.(2023版教材P84-85)
除平洞外,还有斜井、竖井两种类型。
平洞,倾角小于等于6°;
斜井,倾角6°~75°为斜井,斜井可进一步细分为缓斜井(>6°,≤48°)和斜井(>48°,≤75°);
竖井,倾角大于等于75°。

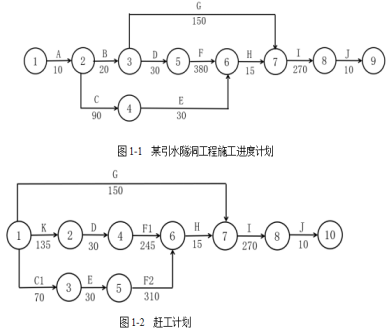

2. F1:下游洞口贯通,F2:上游洞口贯通。
关键线路为:①→②→④→⑥→⑦→⑧→⑨和①→③→⑤→⑥→⑦→⑧→⑨。
3. 承包人要求不合理,上游段开挖过程中,未及时支护造成洞内塌方,是施工单位责任,施工单位不得进行工期和费用索赔。
4.(2023版教材P154)
L1:30米;L2:15米。
5. 工程实际完成总工期为733天(735-2=733天),与合同工期相比,提前2天。发包人应该支付111万元(108+3=111万元)赶工措施费。
