案例题 工期及费用索赔某水利枢纽工程,混凝土大坝施工采用缆机浇筑方案。某施工单位承揽左岸缆机平台危岩体的处理,合同要求某年5月26日开工,工期40d。为此,承包人根据施工方案,配置施工资源如下:
(1)施工机械配置:油动移动式空压机2台,Y28手风钻6部,XZ-30型潜孔钻3部,CAT320C液压反铲1台,5t载重汽车1辆。
(2)施工人员配置:管理人员2人,技术人员2人,专职质量、安全人员3人,技术工人18人(包括机上工人),普工20人。
由于前期承包人工期延迟,晚提交施工场地5d;开工10d后接到监理指令,缆机及轨道安装需停工5d;期间接到监理指示,缆机平台临时道路整修耗时2d。

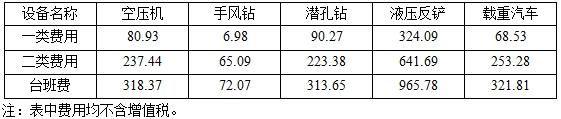

各类机械一、二类费用见表。


【问题】
1.试分析承包人能索赔工期多少天。
2.假定合同约定窝工费按当地工资标准为每天30元。根据索赔费用计算的一般原则,承包人最终能索赔多少费用?(承包人报价的利润水平为7%,不考虑增值税)

正确答案
1.答案:前期承包人工期延迟,晚提交施工场地5d,监理指令,避让缆机及轨道安装需停工5d均属于非承包人原因导致的延误,工期索赔成立。根据监理指示,缆机平台临时道路整修耗时2d则与本项目无关。因此,工期索赔为10d。
2.答案:工期延误通常会产生人员窝工费、机械闲置费以及合理的利润。
根据背景资料,人员窝工费按照每人每天30元的标准计算,人员窝工费为:
(2+2+3+18+20)×30×10=13500.00(元)
机械闲置不产生使用费,机上人工费用已在人员窝工费中考虑,因此机械闲置费只计算一类费用。根据表中的各种机械的一类费用,则机械闲置费为:
80.93×10+6.98×10+90.27×10+324.09×10+68.53×10=5708.00(元)
合理的利润应与承包人在报价水平上相一致,即7%,则合理利润为:
(13500.00+5708.00)×7%=1344.56(元)
总索赔费用为:13500.00+5708.00+1344.56=20552.56(元)。
查看解析

相关试题

单选
(2019年真题)根据地下水的埋藏条件,可将地下水分为包气带水、潜水及( )。
A 孔隙水 B 裂隙水 C 岩溶水 D 承压水
查看
单选
承包人应在知道或应当知道索赔事件发生后( )天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。
A 7 B 14 C 28 D 30
查看
单选
当开工准备基本就绪后,应由( )提出申请开工报告。
A 项目法人 B 施工单位 C 监理单位 D 分包单位
查看
单选
土地使用税属于下列费用中的( )。
A 生产准备费 B 项目管理费 C 建设单位开办费 D 税金
查看
单选
下列不属于机电设备安装工程费的是( )。
A 安装前的开箱检查费用 B 焊缝检查及处理费用 C 仓储保管费用 D 主体设备及随机成套供应的管路与附件安装费用
查看
单选
关于钢管的安装顺序及安装方法,下列说法正确的是( )。
A 大节钢管安装应先调高程后调中心 B 弯管安装应注意管口中心与定位节重合 C 凑和节在环缝全部焊完前开始安装 D 短套管连接焊接时裂纹较多
查看
单选
自然界中水文循环的主要环节是( )。
A 截留、填洼、下渗、蒸发 B 蒸发、降水、下渗、径流 C 截留、下渗、径流、蒸发 D 蒸发、散发、降水、下渗
查看
单选
下列不属于施工损失量的是( )。
A 运输损耗 B 操作损耗 C 体积变化损耗 D 物理损耗
查看
单选
水泥强度测定时,水灰比采用( )。
A 0.3 B 0.4 C 0.5 D 0.6
查看
单选
关于土料的开采与加工,下列说法错误的是( )。
A 在进行反滤料的开采和加工时,若无砂砾石料可供使用,可用开采碎石加工制备 B 水下开采,一般采用采砂船配索铲 C 块石料开采方法一般采用洞室爆破 D 超径块石料的处理方法,主要有浅孔爆破法和机械破碎法两种
查看
刷题小程序
计量与计价实务(水利)题库小程序
