分析

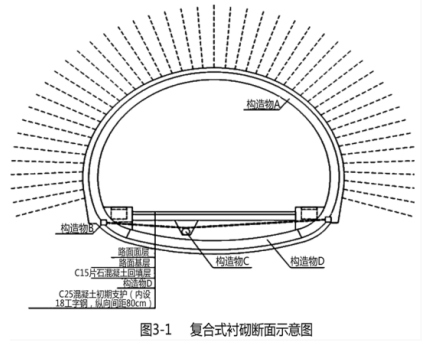

案例题 某施工单位承接了1.8km的山区二级公路工程项目,其中包含一座长260m的双车道隧道。该隧道围岩主要为IV级,采用复合式衬砌,衬砌断面设计如图3-1所示。

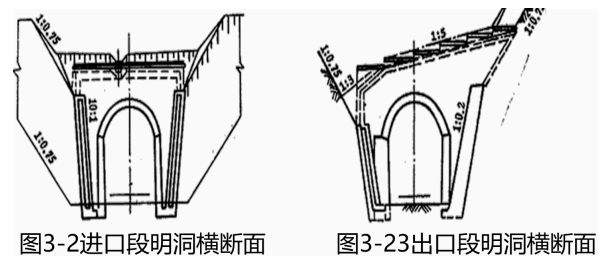

隧道进口洞顶覆盖层较薄,出口段的路堑地段受落石和塌方危害,隧道进出口段均设置12m的拱式明洞。其中进口段和出口段的明洞横断面如图3-2和3-3所示。

隧道开挖后,及时修筑了第一次衬砌,通过施工中的监控量测,确定围岩变形稳定后,修筑防水层及进行第二次衬砌。按照交通运输部颁发的 《公路桥梁和隧道工程施工安全风险评估指南(试行)》的要求,施工单位对隧道进行了总体风险评估,评估结果为Ⅲ级。
隧道洞口段路面采用水泥混凝土路面,路面结构层自上而下为:20cm厚C30水泥混凝土面层;20cm厚水泥稳定碎石层;20cm厚填隙碎石基层。
隧道通车后,在进口段发现路面出现横向裂缝,施工单位对出现裂缝的原因进行调查分析,发现该段基层顶面标高比设计标高平均高出5cm,而混凝土设备、浇筑工艺、养护都满足要求,切缝及时。
问题:
1.简述本隧道工程设置明洞的理由。
2.根据荷载分布划分,该隧道的拱式明洞有哪些形式
3.分析路面出现横向裂缝的可能原因。
4.简述二次衬砌的施作应满足的条件。
5.请阐述该隧道是否需要进行专项风险评估;并简述风险评估的工作内容。

正确答案
1.该隧道设置明洞的理由有:
(1)洞口有落石和塌方危险:
(2)进口段隧道埋深太浅(或洞顶覆盖层较薄)
2.进口段明洞属于路堑对称型,出口段明洞属于路堑偏压型。
按荷载分布,拱式明洞又可分为路堑对称型、路堑偏压型、半路堑偏压型和半路堑单压型。

3.(1)切缝深度过浅
(2)混凝土路面板板厚不足
4.二次衬砌的施作应在满足下列要求时进行:
(1)隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降。
(2)隧道位移相对值已达到相对位移量的90% 以上。
5.需要。因为在总体风险评估基础上,将风险等级达到高度风险Ⅲ级,所以需要进行专项风险评估。
风险评估工作包括:制定评估计划、选择评估方法、开展风险分析、进行风险估测、确定风险等级、提出措施建议、编制评估报告等方面。
查看解析

相关试题

单选
石质路床欠挖部分应予凿除,超挖部分应进行找平处理,不得采用()找平。
A 强度高的砂砾 B 强度高的碎石 C 细粒土 D 强度高的砾石
查看
单选
填隙碎石可以用于()。
A 一级公路基层 B 二级公路基层 C 三级公路面层 D 高级公路底基层
查看
单选
()是用于防止杂物落在桥梁下方的道路行车道上,保证行车安全的防护设施。
A 护栏 B 隔离栅 C 防眩板 D 桥梁护网
查看
单选
利用施工图改竣工图,必须标明变更修改的依据;凡施工图结构、工艺、平面布置等有重大改变,或变更部分超过图面()的,应当重新绘制竣工图。
A 1/2 B 1/3 C 2/3 D 1/4
查看
单选
下列关于滑模摊铺机铺筑的说法,错误的是()。
A 滑模摊铺高速公路、一级公路时,应采用单向坡双线基准线 B 多风季节施工,宜增大基准线桩间距 C 振捣棒下缘位置应位于挤压底板最低点以上 D 滑模摊铺机起步时,应先开启振捣棒,再开动滑模机平稳推进摊铺
查看
单选
钢筋混凝土和预应力混凝土梁的预制台座,应保证底座或底模的挠度不大于()mm。
A 1 B 1.2 C 1.5 D 2.0
查看
单选
路面表面防排水设施组成不包含()。
A 路拱横坡 B 急流槽 C 拦水带 D 路肩坡度
查看
单选
下列交通安全的设施中起到交通标志作用的是()。
A 突起路标 B 防撞筒 C 轮廓标志 D 指示标志
查看
单选
关于公路工程标线施工技术要求的说法,错误的是( )。
A 标线工程正式开工前应在试验室进行试划试验 B 正式划标线前,应首先清理路面,保证路面表面清洁干燥,然后根据设计图纸进行放样 C 划线时,通过控制划线机的行驶速度控制标线厚度 D 标线充分干燥前,应放置适当的警告标志,阻止车辆及行人在作业区内通行
查看
单选
下列关于路堑施工工艺流程的顺序正确的是( )。
A 测量放样→场地清理→开挖→装运→整修碾压→验收 B 场地清理→开挖→测量放样→装运→整修碾压→验收 C 测量放样→场地清理→开挖→整修碾压→装运→验收 D 测量放样→场地清理→装运→开挖→整修碾压→验收
查看
