案例题 某工程公司采用 EPC 方式承包一供热站安装工程。工程内容包括:换热器、疏水泵、管道、电气及自动化安装等。
工程公司成立采购小组,根据工程施工进度、关键工作和主要设备进场时间采购设备、材料等物资,保证设备材料采购与施工进度合理衔接。
疏水泵联轴器为过盈配合件,施工人员在装配时,将两个半联轴器一起转动,每转 90°测量一次,并记录 5个位置的径向位移值和位于同一直径两端测点的轴向位移值。
为加强施工现场的安全管理,及时处置突发事件,工程公司升级了《生产安全事故应急救援预案》,并进行了应急预案的培训、演练。

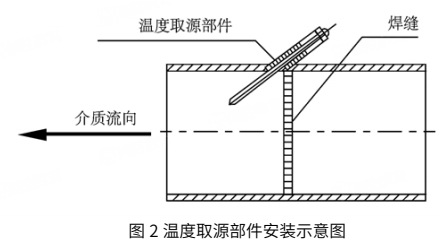

取源部件到货后,工程公司进行取源部件的安装。压力取源部件的取压点选择范围(见图 1),温度取源部件在管道上开孔焊接安装(见图 2),在准备系统水压试验时,温度取源部件的安装被监理要求整改。


【问题】
1.应急预案体系主要由哪几部分组成?
2.图 1 的取压点范围适用何种介质管道?说明温度取源部件安装被监理要求整改的理由。
3.联轴器装配可以采用哪种过盈装配方式?
4.为保证项目整体进度,应优先采购哪些设备?

正确答案
1.预案体系主要由综合应急预案、专项应急预案和现场处置方案组成。
2.(1)蒸汽介质的管道。
(2)理由 1:温度取源部件顺着物料流向安装。
正确做法 1:温度取源部件与管道呈倾斜角度安装宜逆着物料流向,取源部件轴线应与管道轴线相交。
理由 2:温度取源部件在管道的焊缝上开孔焊接。
正确做法 2:安装取源部件时,不应在设备或管道的焊缝及其边缘上开孔及焊接。
3.过盈配合件的装配一般采用压入装配法、低温冷装配法和加热装配法。
4.优先采购换热器、疏水泵等设备。
查看解析

相关试题

单选
由各种标准杆件、节点板、缀板、填板、支撑靴组成的吊装法是指()
A 旋转法 B 无锚点推吊法 C 万能杆件吊装法 D 高空斜承索吊运法
查看
单选
项目成本控制的原则不包括( )。
A 成本最低化原则 B 全面成本控制原则 C 按实控制原则 D 动态控制原则
查看
单选
在工程测量的基本程序中,设置纵横中心线的紧后工序为( ) 。
A 设置标高基准点 B 设置沉降观测点 C 安装过程测量控制 D 实测记录
查看
单选
关于照明配电箱的安装技术要求,正确的有( ) 。
A 插座为单独回路时的插座数量不宜超过5个 B 中性线和保护接地线应在汇流排上连接 C 配电箱内应标明用电回路的功率 D 每个三相分支回路的电流不宜超过16A
查看
单选
电梯安装单位应服从()对施工现场的安全生产管理。
A 建设单位 B 监理单位 C 施工总承包单位 D 分包单位
查看
单选
下列关于通用设备叙述说法正确的是( )。
A 根据泵的叶轮和流道结构特点的不同,容积式泵分为离心泵、轴流泵和旋涡泵 B 风机的性能参数有流量、全风压、动压、比转速、扬程 C 离心式压缩机属于动力式压缩机 D 气力输送机属于具有挠性牵引件的输送设备
查看
单选
下列施工质量控制行为中,属于事后控制的是( )。
A 施工资格审查 B 施工方案审批 C 检验方法审查 D 工程质量评定
查看
单选
下列关于管道保温层施工的做法,错误的是( )。
A 硬质或半硬质绝热制品的拼缝宽度,当作为保温层时,不应大于5mm B 绝热层施工时,同层应错缝,上下层应压缝,其搭接的长度不宜小于100mm C 水平管的纵向接缝位置,要布置在管道垂直中心线45°范围内 D 管托处的管道保温,应不妨碍管道的膨胀位移
查看
单选
关于电气设备交接试验的说法,错误的是( )。
A 在高压试验设备周围应装设遮栏并悬挂警示牌 B 10kV高压试验,不设防护栏时的最小安全距离为0.7m C 高压试验结束后,应对直流试验设备及大电容的被测试设备多次放电 D 成套设备进行耐压试验时,宜对成套设备一起进行
查看
单选
下列装置中,不属于电梯安全部件的是( )。
A 门锁装置 B 限速器 C 对重 D 缓冲器
查看
刷题小程序
机电工程管理与实务题库小程序
