1.
油浸式电力变压器的施工程序:开箱检查→二次搬运→设备就位→吊芯检查→附件安装→滤油、注油→绝缘测试→交接试验→验收。
(1)油浸式电力变压器施工程序中还应包括的工序有:设备就位、吊芯检査、绝缘测试 、交接试验。
(2)有预紧力规定要求的螺纹连接,常用的紧固方法有:定力矩法、测量伸长法、液压拉伸法、加热伸长法。
2.
(1)质量预控方案的内容主要包括:工序(过程)名称、可能出现的质量问题、提出的质量预控措施三部分。
(2)质量预控方案的表达形式有:文字表达形式、表格表达形式、预控图表达形式三种。
(3)项目部将管道焊接质量控制设置为B 级控制点的理由是:管道焊接质量不合格,将会影响下道工序质量—管道安装;管道水压试验及冲洗设置为A 级控制点的理由是:管道水压试验及冲洗如达不到规范规定,将影响相关机组设备的安全运行。
3.

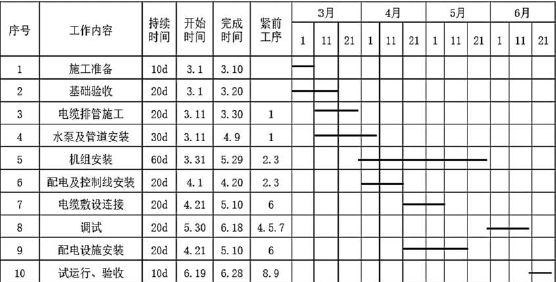

(1)虽然建设单位采购的水泵到货滞后20 天,但水泵和管道安装工序总时差为50 天,进度偏差小于总时差,所以不影响总工期。(2)关键线路:(1)→(3)→(5)→(8)→(10)
,总工期为10+20+60+20+10=120 天。
4.
汽轮机轴系对轮中心找正还包括:
(1)轴系初找;(2)凝汽器灌水至运行重量后的复找;(3)汽缸扣盖前的复找;(4)基础二次灌浆前的复找;(5)基础二次灌浆后的复找。
