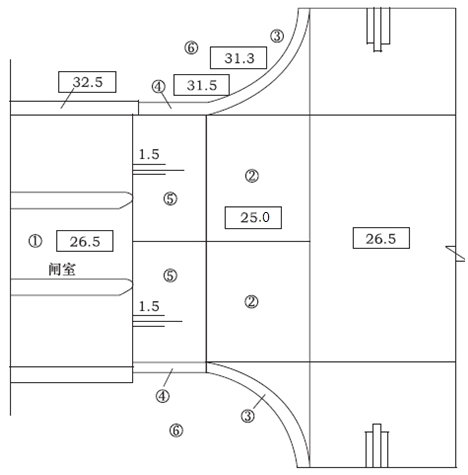

1.①→④→③→⑤→②→⑥。
2.止水缝部位的混凝土注意事项包括:
(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝;
(2)浇筑混凝土时,不得冲撞止水片,当混凝土将要淹没止水片时,应再次清除其表面污垢;
(3)振捣器不得触及止水片;
(4)嵌固止水片的模板应适当推迟拆模时间。
3.施工单位有关人员在施工技术负责人的监督下,对闸底板和闸墩等部位的混凝土进行了见证取样不妥,应由监理或项目法人监督;见证取样在工地试验室进行试验不妥,应送具有相应资质等级(水行政主管部门颁发的资质证书)的工程质量检测机构进行检测。
平行检测由施工单位取样不妥,应由监理机构独立进行取样检测。平行检测在工地试验室进行试验不妥,应送具有国家规定的资质条件的检测机构进行检测。
4.还需要拟验工程质量评定、存在的问题及处理意见、验收结论。
根据《水利水电建设工程验收规程》(SL223—2008),“分部工程验收鉴定书”的主要内容及填写注意事项如下:
(1)开工日期;
(2)质量事故及缺陷处理;
(3)拟验工程质量评定;
(4)存在的问题及处理意见;
(5)验收结论;
(6)保留意见。
