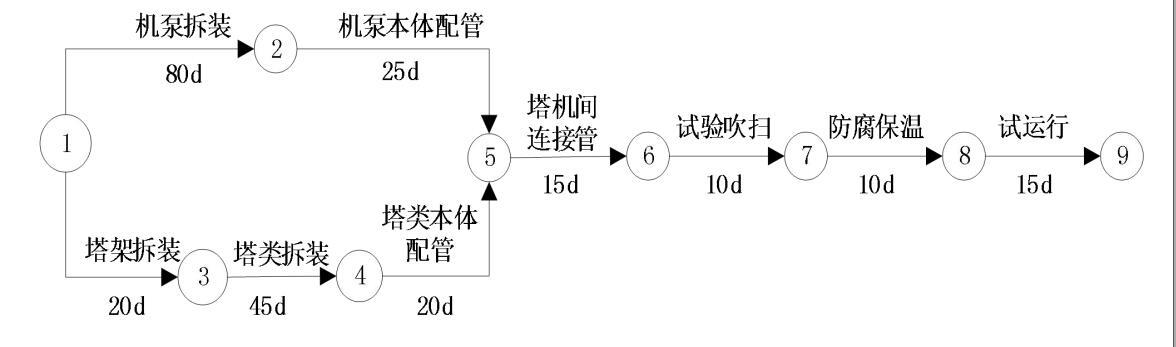

1:重编的网络计划如下:

缩短工期 20 天。
2:发现高压管件不合格,A 公司应将不合格的高压管件作不合格品的处理, 作出明显标识,单独存放,
及时退货。
A 公司索赔成立的条件必须是同时满足了以下三个条件:
(1)高压管件为甲供不合格品不属于 A 公司的责任;
(2)已造成了 A 公司的额外损失;
(3)A 公司在约定的时效内发出了索赔意向书、递交了索赔报告。
3:管道试验用压力表要符合以下要求:
⑴压力表经计量检定部门检定合格,在有效期内;
⑵使用前经过了归零检查;
⑶压力表的精度等级不低于 1.6 级;
⑷压力表至少要准备两块,分别置于管道的两侧。
4、高压管道应有足够的机械强度和良好的耐腐蚀性。该管道设计压力大于 10MPa,应按规定在使用前采用外表面磁粉或渗透无损检测(抽样检测)。
5、该工程进行赶工的方法有:
(1)改变作业方法,连续作业改为平行作业;
(2)缩短作业时间。
赶工应遵循,该工作有压缩空间,赶工费用低。
