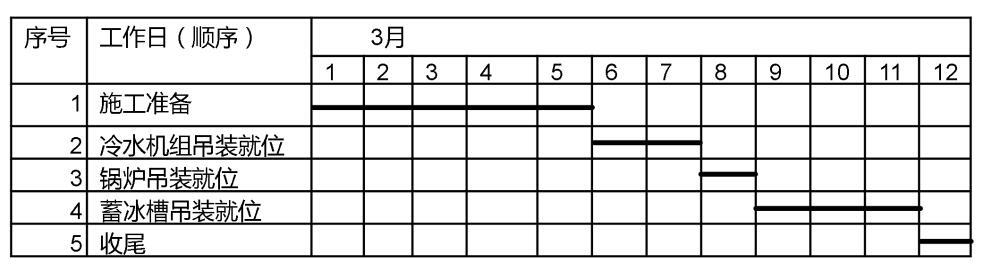

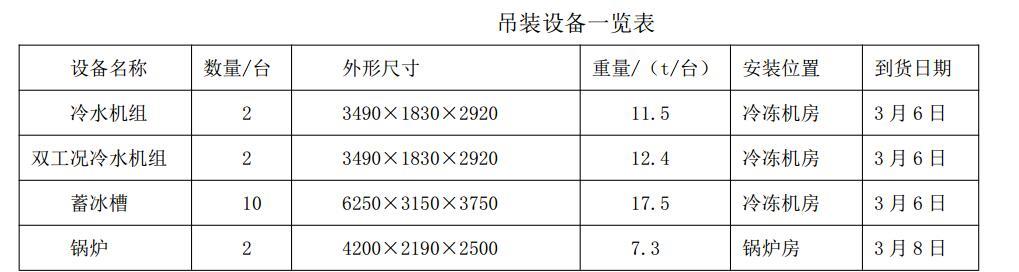

1.设备吊装工程中应配置:信号指挥人员、司索人员、起重工。
2.起重机得站立位置地基应作如下处理:在吊装前,根据施工现场条件(混凝土地坪)应对起重机得站立位置地基进行加固、使地基承载力满足要求,并应进行沉降预压试验。
3.不合理之处:锅炉吊装就位→蓄冰槽吊装就位
理由:设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入
纠正:施工准备→冷水机组吊装就位→蓄冰槽吊装就位→锅炉吊装就位→收尾
4.吊装作业应划定危险区域挂设明显安全标志,并将吊装作业区封闭,设专人加强安全警戒,防止无关人员进入吊装危险区。
