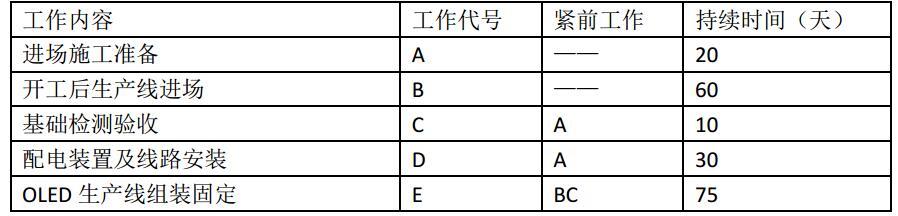

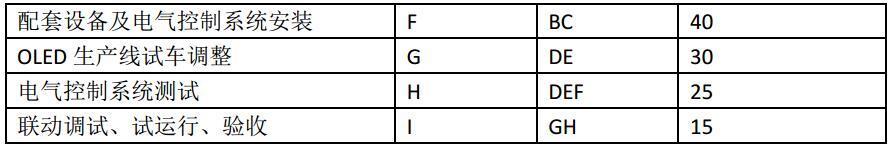

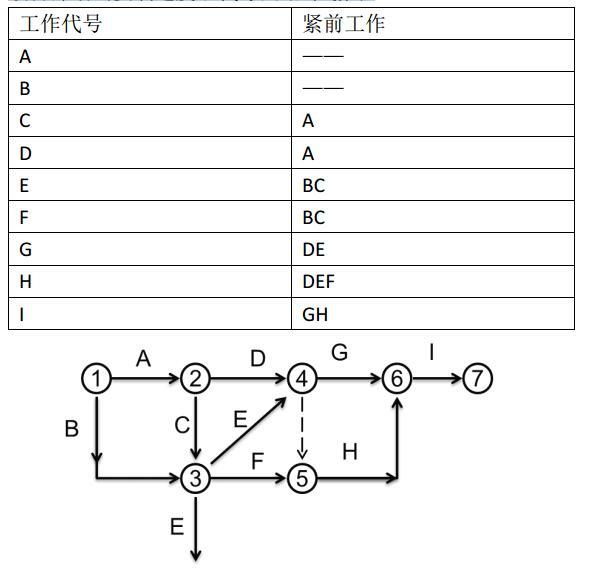

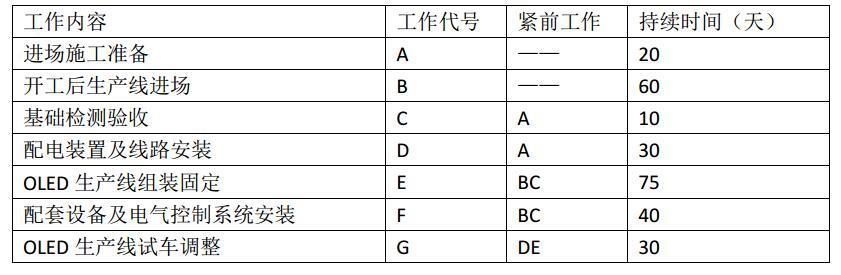

1.按 OLED 生产线安装网络计划工作的逻辑关系及工作持续时间表为 A 施工单位项目部绘出安装进度双代号网络计划图。

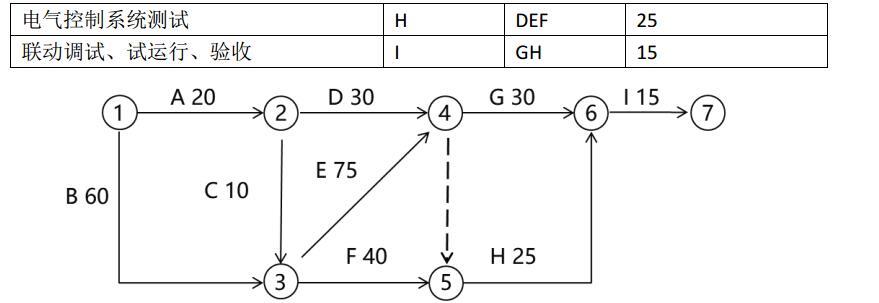

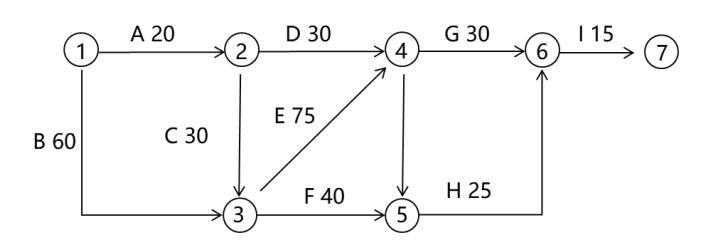

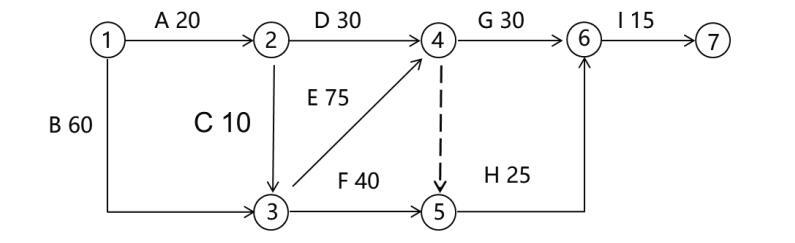

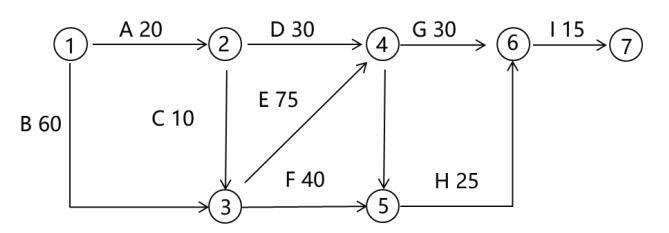

2.影响工期的关键工作是:生产线进场,生产线组装固定,生产线试车调整,联动调试、试运行、验收,总工期为 180 天。 13467。

3.基础检验 C 工作增加到 30 天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差小于总时差 30 天。因为 123(=50)小于 13(=60)

OLED 生产线 E 设备晚到 7 天,要影响总工期,因为该工作在关键线路上

4.A 施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工 7 天,使工期按合同约定完成
