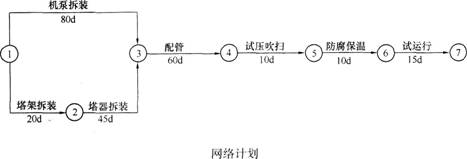

1.工期175d,关键线路为①→③→④→⑤→⑥→⑦。

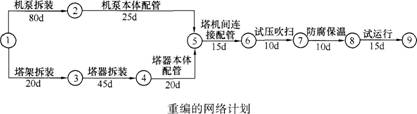

2.重编的网络计划如下图所示。

缩短工期20d,关键线路为①→②→⑤→⑥→⑦→⑧→⑨。
附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能;
考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。
3.施工现场对高压管件焊缝的无损检测方法是:(1)涡流(ET);(2)磁粉(MT);(3)渗透(PT);(4)超声(UT);(5)射线(RT)。
4.将不合格的高压管件作不合格品的处理,明显标志,单独存放,及时退货。A公司索赔成立的条件:(1)高压管件为甲供不合格品,不属于承包人责任;(2)已造成承包人的额外损失;(3)A公司及时发出了索赔意向书。
