1. 电梯安装前,安装单位提供的安装资料:
(1)安装许可证.
(2)安装告知书。
(3)审批手续齐全的施工方案。
(5)施工现场作业人员持有的特种设备作业证。
2.应关注的安全技术措施是:
(1)层门设置了高度不小于 1.2m 的防护栏杆;
(2)机房预留孔设置了临时盖板;
(3)井道内脚手架有防火措施。

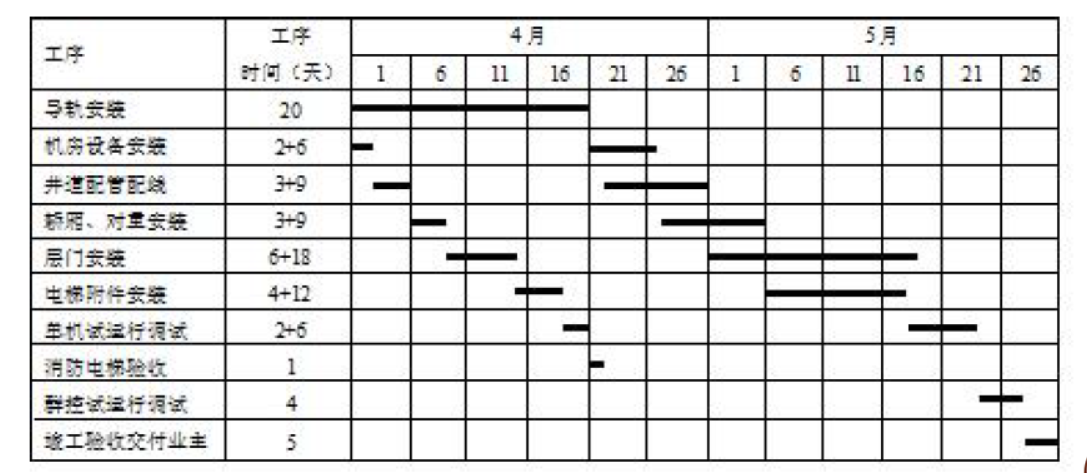

3.消防电梯从开工到验收合格用了35 天,电梯安装比合同工期提前了 16 天。
理由:通过电梯施工进度计划可知,消防电梯的验收合格时间是 4 月 21 日,而工程的开工时间是3 月 18 日,按照日历 3 月是 31 天,所以消防电梯从开工到验收合格共用了 14+21 =35 天。
4.用横道图表示的不足:不能反映出电梯施工所具有的机动时间,不能明确反映出影响电梯工程的关键线路和关键工作不利用电梯进度的动态控制。
