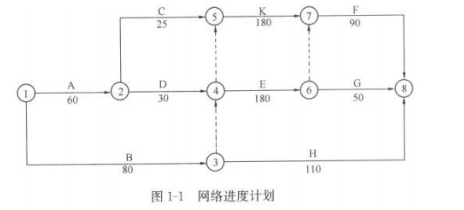

1. 该工作的实际工期为:A+D+K+F=66+30+185+83=364d。实际关键线路为:A→D→K→F 或 A→C→K→F
2.(1)B 工作与 E 工作之间机械闲置 10d,E 工作与 F 工作机械不闲置,故机械共闲置 10d。
(2)为减少机械闲置,B 工作的最早开始时间应推迟 10d,此时机械无闲置。
3.(1)业主应给甲公司补偿工期和相应费用;
(2)理由是:因为业主供应材料不及时,且 A 工作是关键工作,导致总工期延长。
4.(1)事件 2 中,甲公司工期和费用补偿要求不成立。
理由是:是甲公司因人员与材料调配问题造成的属于甲公司自己的原因,不能向业主索赔。
(2)事件 3 中,乙公司工期和费用补偿要求不成立。
理由是:乙公司的自己接线错误造成的损失,责任在于己方,不能向业主索赔。
(3)事件 4 中,甲公司不能得到补偿。
理由是:采用技术措施提前完工不是业主要求,费用应由甲公司承担。
