市政公用工程管理与实务
>
案例题 某公司承建一座城市互通工程,工程内容包括①主线跨线桥(Ⅰ,Ⅱ)、②左匝道跨线桥、③左匝道一、④右匝道一、⑤右匝道
分析

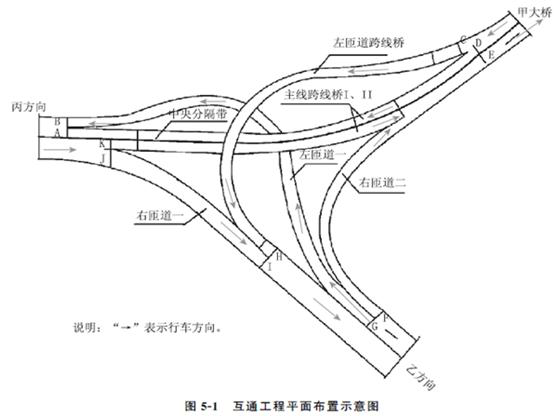

案例题 某公司承建一座城市互通工程,工程内容包括①主线跨线桥(Ⅰ,Ⅱ)、②左匝道跨线桥、③左匝道一、④右匝道一、⑤右匝道二等五个子单位工程,平面布置如图5-1所示,两座跨线桥均为预应力混凝土连续箱梁桥,其余匝道均为道路工程。主线跨线桥跨越左匝道一;左匝道跨线桥跨越左匝道一及主线跨线桥;左匝道一为半挖半填路基工程,挖方除就地利用外,剩余土方用于右匝道一:右匝道一采用混凝土挡墙路堤工程,欠方需外购解决;右匝道二为利用原有道路路面局部改造工程。

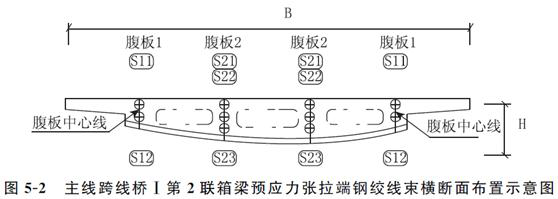

主线跨线桥Ⅰ的第2联为(30m+48m+30m)预应力混凝土连续箱梁,其预应力张拉端钢绞线束横断面布置如图5-2所示,预应力钢绞线采用公称直径Φ15.2mm高强低松弛钢绞线,每根钢绞线由7根钢绞线捻制而成。代号S22的钢绞线束由15根钢绞线组成,其在箱梁内的管道长度为108.2m。
根据工程特点,施工单位编制的总体施工组织设计中,除了按照建设单位的要求确定了五个子单位工程的开工和完工的时间顺序外。还制定了如下事宜:
事件1:编制了主线跨线桥Ⅰ的第2联箱梁预应力的施工方案如下:
(1)该预应力管道的竖向布置为曲线形式、确定了排气孔在管道中的位置;
(2)预应力钢绞线的张拉采用两端张拉方式;
(3)确定了预应力钢绞线张拉顺序的原则和各钢绞线束的张拉顺序;
(4)确定了预应力钢绞线张拉的工作长度为100cm,并计算了钢绞线的用量。
1、事件1中,预应力管道的排气孔和排水孔应分别设置在管道的哪些位置?
2、事件1中,写出预应力钢绞线张拉顺序的原则,并给出图5-2中各钢绞线束的张拉顺序。(用图5-2中所示的钢绞线束的代号“S11-S23”及“→”表示)
3、事件1中,组合背景资料,列示计算图5-2中代号为S22的所有钢绞线束需用多少米钢绞线制作而成?
正确答案
1、 排气孔应设置在曲线管道的波峰位置(最高处)。排水孔应设置在曲线管道的最低位置。
2、 原则:分批、分阶段对称张拉。宜先中间,后上、下或两侧。
张拉顺序为:S22→S23→S21→S12→S11。
3、 S22钢束需要钢绞线数量:(108.2+2×1)×15×2=3306(米)
(预应力钢绞线在张拉千斤顶中的工作长度,一般是指在张拉千斤顶装入钢绞线后,从工具锚锚杯中心至预应力混凝土工作锚锚杯中心的距离)
查看解析
