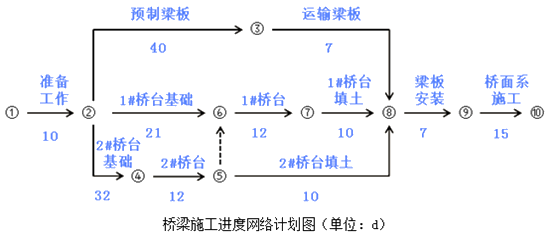

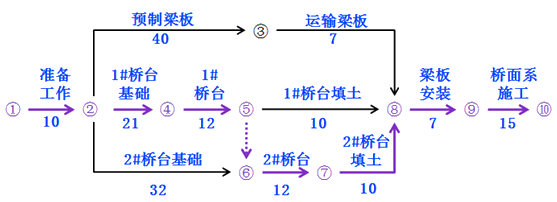

1.绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。

关键线路为:①→②→④→⑤→⑥→⑦→⑧→⑨→⑩
节点工期为:87d
2.针对桥梁工程安全技术交底的不妥之处,给出正确做法。
答:由专职安全员进行安全技术交底错误,应由项目技术负责人进行技术交底。
3.按裂缝深度分类背景资料中裂缝属哪种类型?试分析裂缝形成的可能原因。
答:(1)裂缝属于温度裂缝、表面裂缝。
(2)可能原因:①水泥水化热、②内外约束条件、③外界气温变化、④混凝土的收缩变形、⑤混凝土的沉陷裂缝。
4.给出背景资料中裂缝的处理方法。
答:采用表面修补法,涂抹水泥浆、环氧树脂、封缝胶等进行封闭处理。
5.事件2中工人宿舍不符合要求,请改正其中的错误。
答:宿舍必须设置可开启式窗户;宿舍室内净高不得小于2.5m;每间宿舍居住人员不应超过16人。
