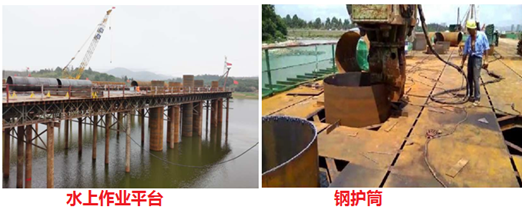

1.结合背景资料及图3,指出水上作业平台应设置哪些安全措施?
答:防撞警示灯(平台前沿上下端部);安全护栏,栏杆上张贴安全标语,设备安全警示牌。配置足够数量的救生圈等救生设备,并配备一定数量的固定式防水灯,保证夜间足够的照明。作业平台上应设置多条安全通道,以防不测时人员迅速疏散。
2.施工方案(2)中,指出项目部选择钻机类型的理由及成桩方式。
答:理由:①水下作业;②正循环适用于岩性土层。
成桩方式:泥浆护壁成孔成桩。
3.施工方案(3)中,所指构件A的名称是什么?构件A施工时需使用哪些机械配合?构件A应高出施工水位多少米?
答:①A——钢护筒,需要起重机吊装、平板拖车、液压振动锤、拔桩机。②钢护筒应高出施工水位2m。

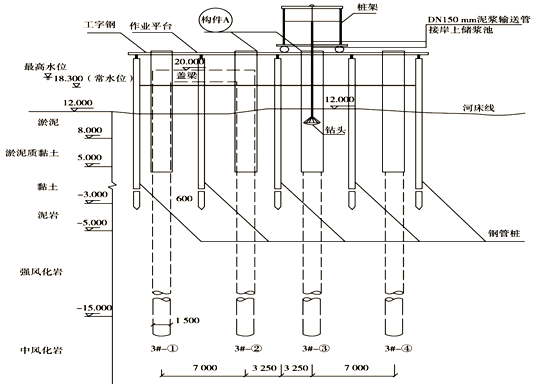

4.结合背景资料及图3,列式计3#一①桩的桩长。
答:桩顶标高:20.000-1.200=18.800(m)
桩底标高:-15.000-2×1.5=-18.000(m)
桩长:桩顶标高-桩底标高=18.8-(-18)=36.8(m)
5.在施工方案(4)中,指出孔底沉渣厚度的最大允许值。
答:100mm。
