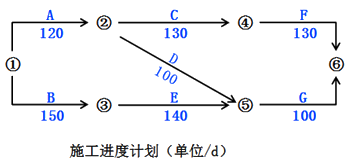

1.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。
答:关键线路:①→③→⑤→⑥(或B→E→G),计算工期为390d,按此计划可以按合同工期要求完工。
2.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。
答:事件一:不能获得工期补偿,因为工作A是非关键工作,延期没有超过总时差;可以获得费用补偿,因为图纸未标明的地下障碍物属于建设单位应承担的风险。
事件二:不能获得工期和费用补偿,因为基坑边坡支撑失稳属于施工单位施工方案有误,应由施工单位承担该责任。
事件三:不能获得费用补偿,因该工程施工合同是固定总价合同,物价上涨风险应由施工单位承担。
3.施工单位租赁土方机械用于工作A、B,日租金为1500元/d,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?
答:施工单位应得到10d的租金补偿,补偿费用为10×1500=1.5(万元),因为工作A的延长导致该租赁机械在现场的滞留时间增加了10d,工作B不予补偿。
