1.编制施工进度计划的主要步骤是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序。

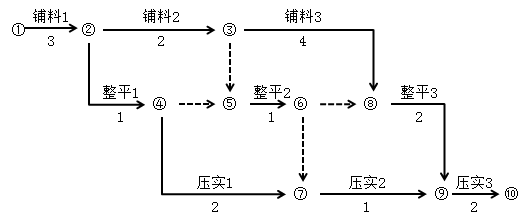

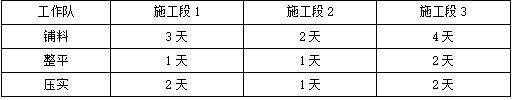

2.坝面作业工艺逻辑关系应是先铺料、后整平、再压实;坝面作业组织逻辑关系应是从施工段1到施工段2,最后到施工段3的顺序组织施工。

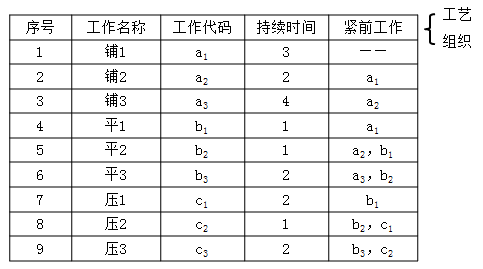

3.①工作明细表

(2)草图

(3)简化
(4)编号

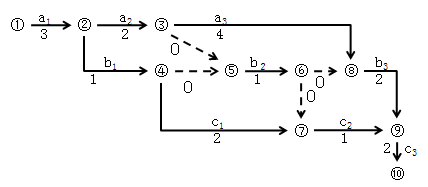

该项目的双代号网络计划如下:

4.网络图的计算工期:13d。
关键线路为:①→②→③→⑧→⑨→⑩。关键线路在网络图中用双箭线、粗实线来表示。
5.经计算“施工段2”整平即b2工作不在关键线路上,该工作的总时差为3天,所以将导致总工期延误:7-3=4天。
