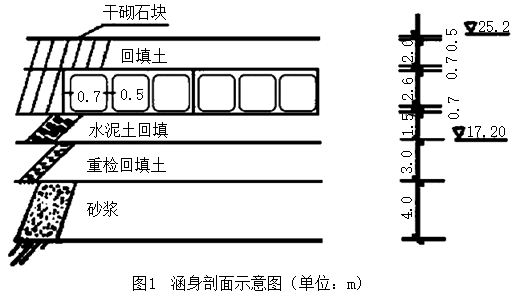

案例题 某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面如图1所示。 涵身
分析
案例题 某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有23节,每节长15m,涵身剖面如图1所示。
涵身地基采用换填水泥土处理,水泥土的水泥掺量为6%,地基承压含水层承压水位为23.0m,基坑采用深井降水。施工采用一次性拦断河床围堰导流。在河道上下游各填筑一道均质土围堰,并安排在一个非汛期(2010年9月~2011年5月)内完成地涵施工。施工布置是示意图如图2所示。
施工中发生如下事件:
事件1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排。工程主要施工项目包括:①涵身施工,②干砌石河底护底,③排水清淤,④土方回填,⑤降水井点,⑥围堰填筑,⑦基坑开挖。

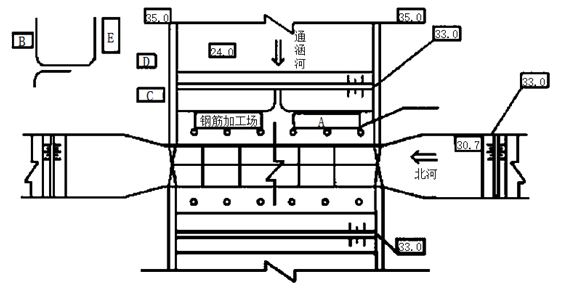

事件2:根据工程施工需要,施工单位在施工现场布置了生活区、钢筋加工厂、混凝土拌合站、油库、木工加工厂、零配件仓库等生产生活设施,如图2所示。
事件3:本工程项目划分为一个单位工程,11个分部工程。第3段涵身分部工程共有56个单元工程,其中26个为重要隐蔽单元工程;56个单元工程质量全部合格,其中43个单元工程质量优良(21个为重要隐蔽单元工程);该分部工程的其他质量评定内容均符合优良标准的规定。
事件4:本工程闸门、启闭机制造与安装为一个合同标,2011年9月16日通过了该合同工程完工验收,并颁发合同工程完工证书;本工程2012年12月8日通过了竣工验收,项目法人于2012年12月20日向该合同承包商退还了履约担保。
问题:
1.指出事件1中主要施工项目的合理施工顺序(用工作编号表示)。
2.指出事件1中涉及施工安全的最主要的两项工程施工项目。
3.根据事件2,指出图2中A、B、C、D、E对应的生产生活设施名称。
4.根据事件3,评定第3段涵身分部工程的质量等级,并说明理由。
5.根据《水利水电工程标准施工招标文件》(2009年版),改正事件4中项目法人退还履约担保的不妥之处。
正确答案
1.合理施工顺序是:⑥→③→⑤→⑦→①→④→②。
2.降水井点和基坑开挖。
3.A是木工加工厂,B是油库,C是混凝土拌合站,D是零配件仓库,E是生活区。
4.涵身分部工程的质量等级为合格。理由:重要隐藏单元工程为26个,21个优良,优良率没有达到90%的优良等级。
5.发包人应在合同工程完工证书颁发28天内退还履约担保。
