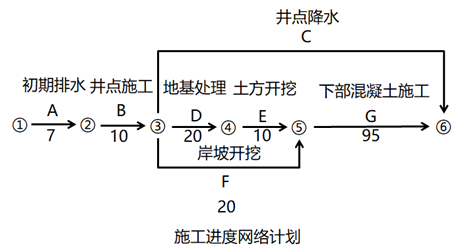

1.①⑤⑧;还包括施工期、完建期。
2.125天,井点降水工作应从基坑开挖到基坑全部回填完毕期间一直不停止,所以伴随地基处理、土方开挖、下部混凝土施工过程。
3.采取合理坡度、设置边坡护面、基坑支护、降低地下水位等。
4.承包人正确,应该按不利物质条件处理。
理由:
(1)不利物质条件的界定原则
水利水电工程的不利物质条件,指在施工过程中遭遇诸如地下工程开挖中遇到发包人进行的地质勘探工作未能查明的地下溶洞或溶蚀裂隙和坝基河床深层的淤泥层或软弱带等,使施工受阻。
(2)不利物质条件的处理方法
承包人遇到不利物质条件时,应采取适应不利物质条件的合理措施继续施工,并及时通知监理人。承包人有权要求延长工期及增加费用。

5.实际工期157天;承包人有权延长10天工期。理由:对于事件1,由于是承包人本身责任,因此不能主张延长工期;对于事件2,由于发包人提供资料原因,导致工期延长20天,其中只有10天能影响总工期,因此承包人有权要求延长10天工期。
