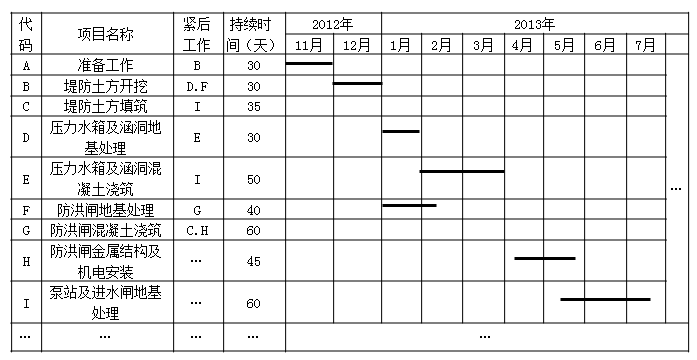

1.“堤防土方填筑”的施工时段为2013年4月11日~5月15日;“防洪闸混凝土浇筑”施工时段为2013年2月11日~4月10日;堤防填筑与防洪闸金属结构及机电安装计划分别于2013年5月15日、5月25日完成,在汛前均具备挡洪条件,该计划满足安全度汛要求。
2.承包人更换项目经理应办理手续:①事先应征得发包人同意;②于2013年2月11日前(或在变更14天前)通知发包人和监理人。
3.承包人做法不妥之处:①承包人直接与供货方办理了交货验收手续,并将随同的备品备件、专用工器具与资料清点后封存。②承包人自行启用了封存的专用工器具。
应为:①承包人会同监理人、发包人与供货方办理了交货验收手续,并将随同的备品备件、专用工器具与资料清点后封存。②承包人应向监理人提出启用申请,并经监理人同意,方可启用封存的专用工器具。
4.承包人向监理人提交完工付款申请单还应包括的主要内容为完工结算合同总价、发包人已支付承包人的工程价款、应支付的完工付款金额等。
